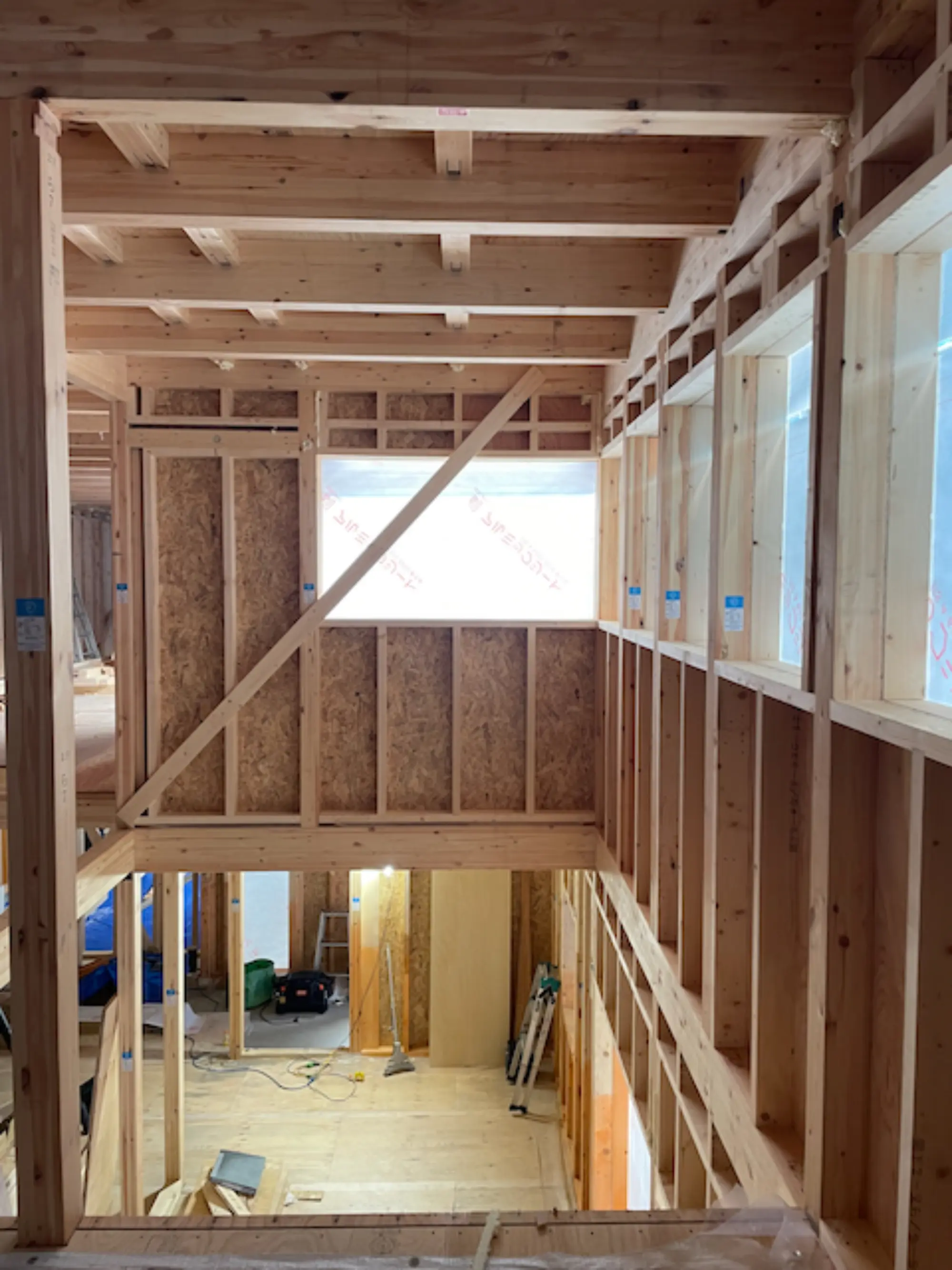

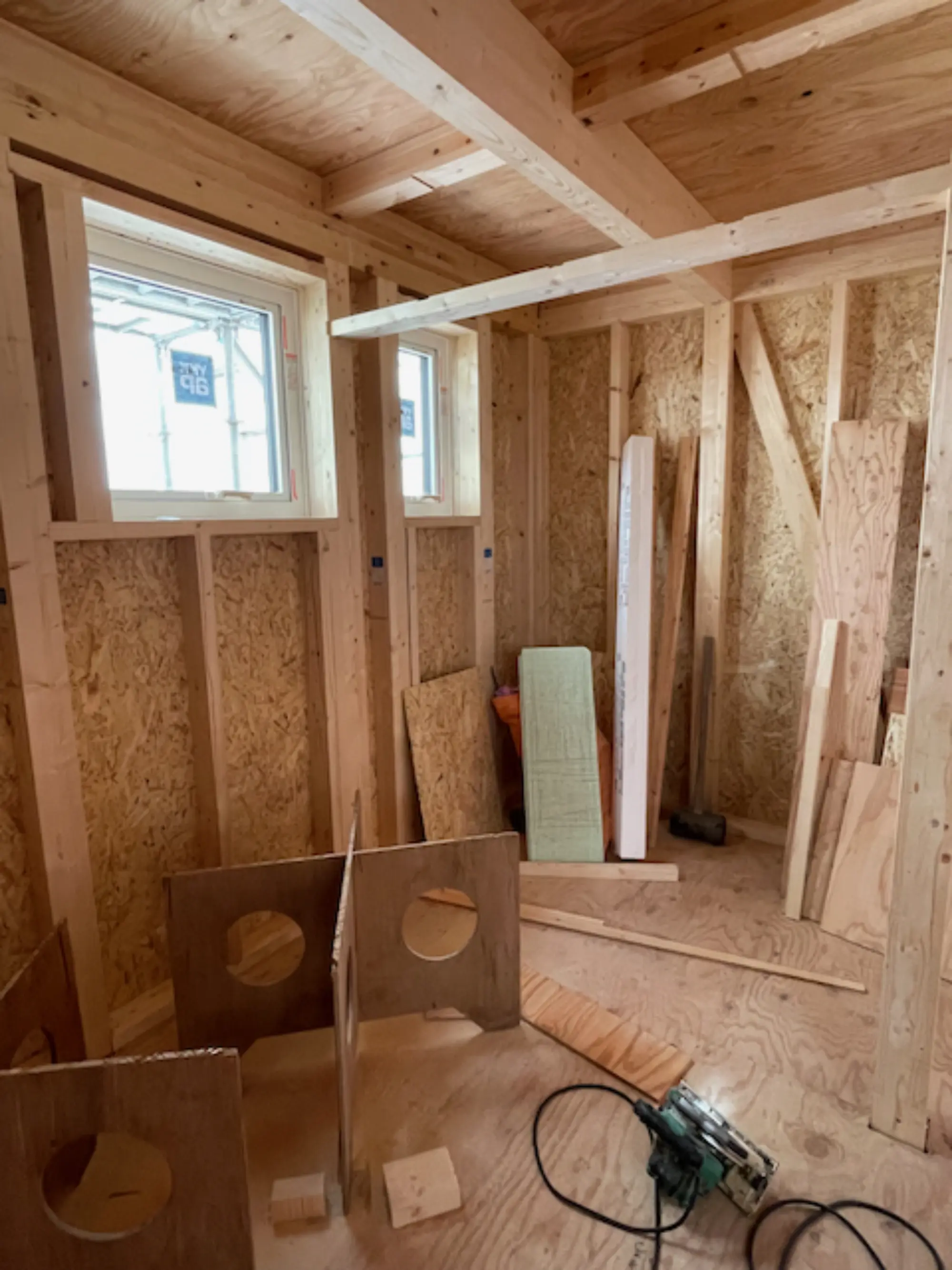

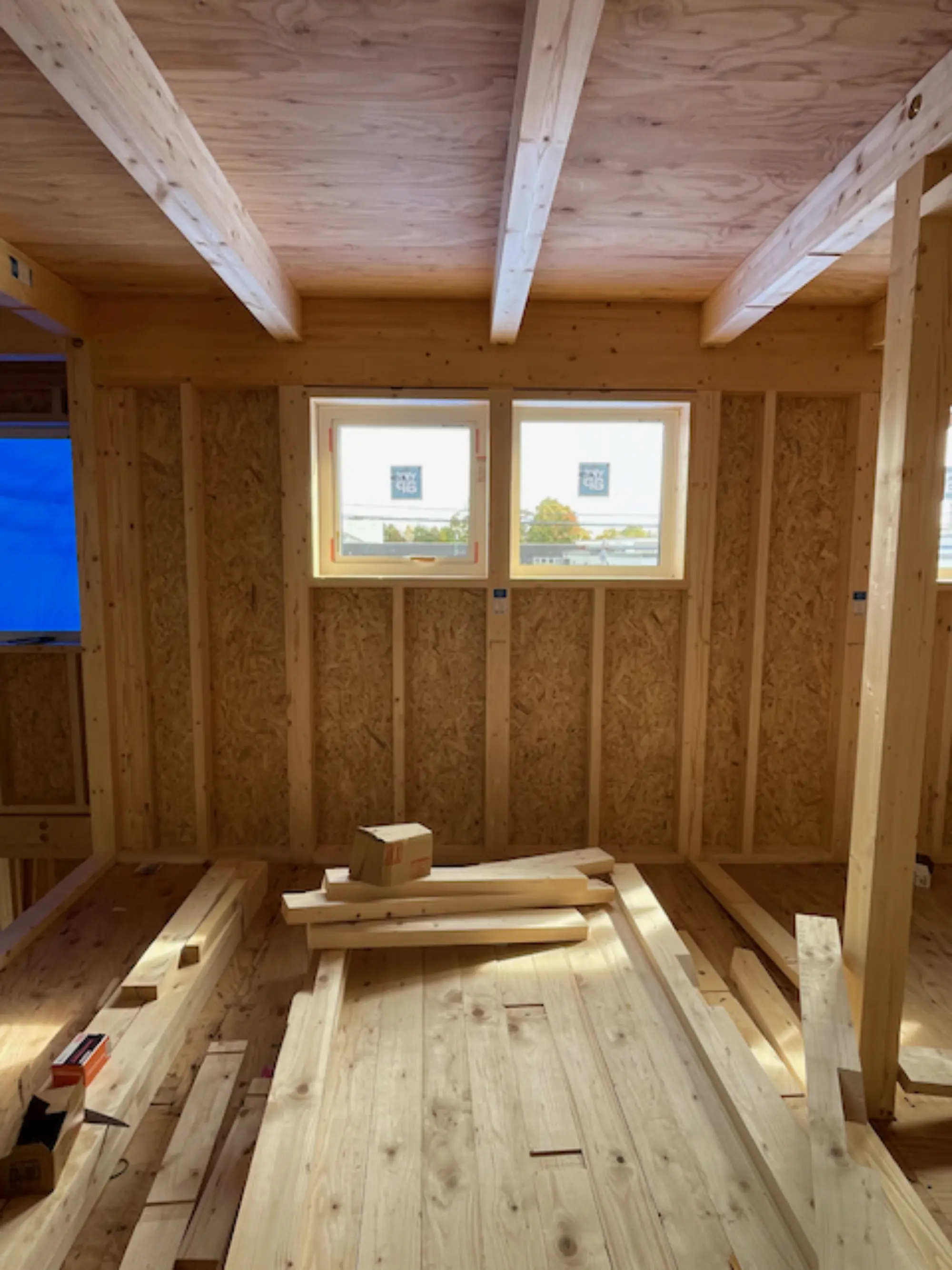

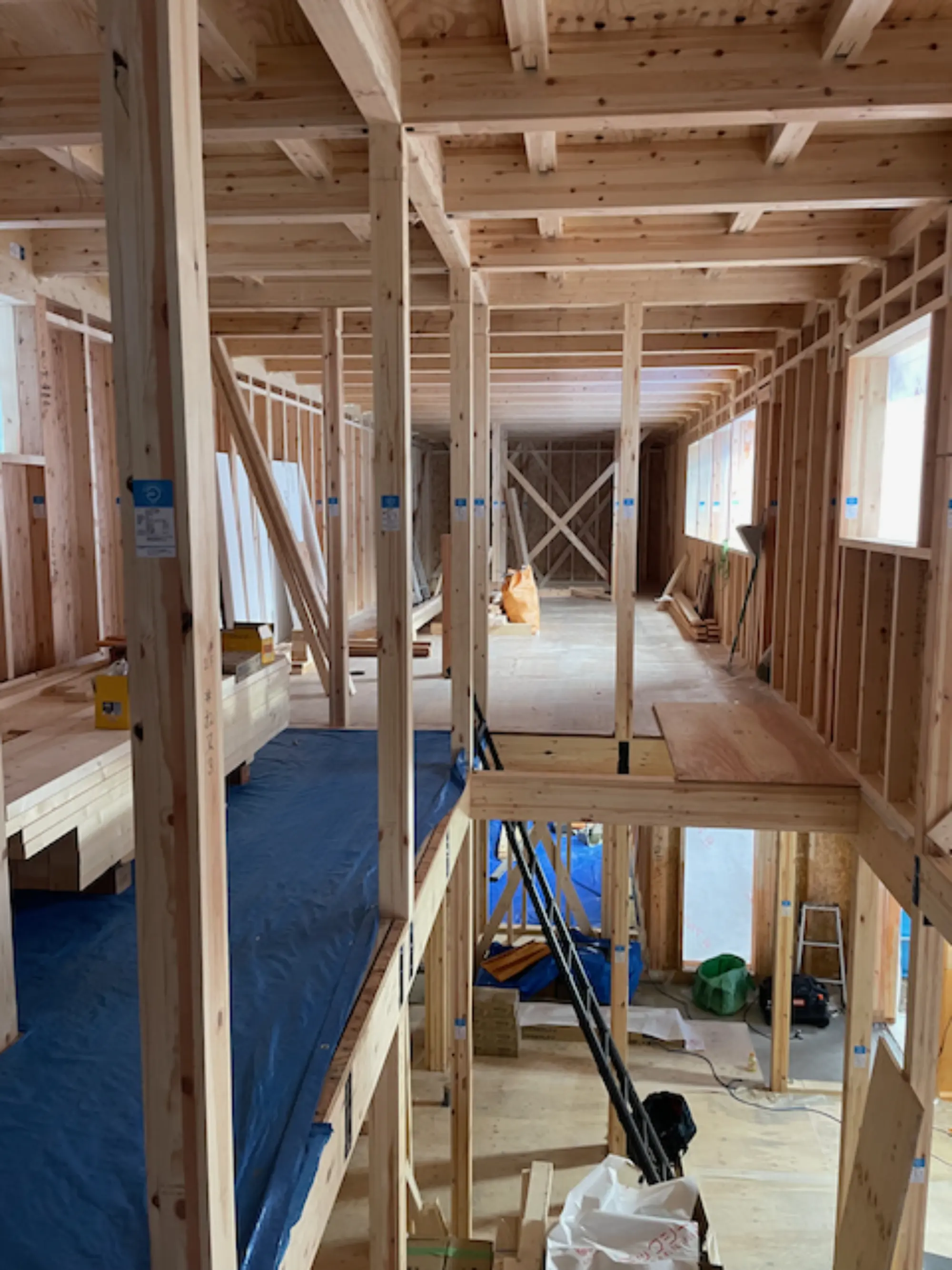

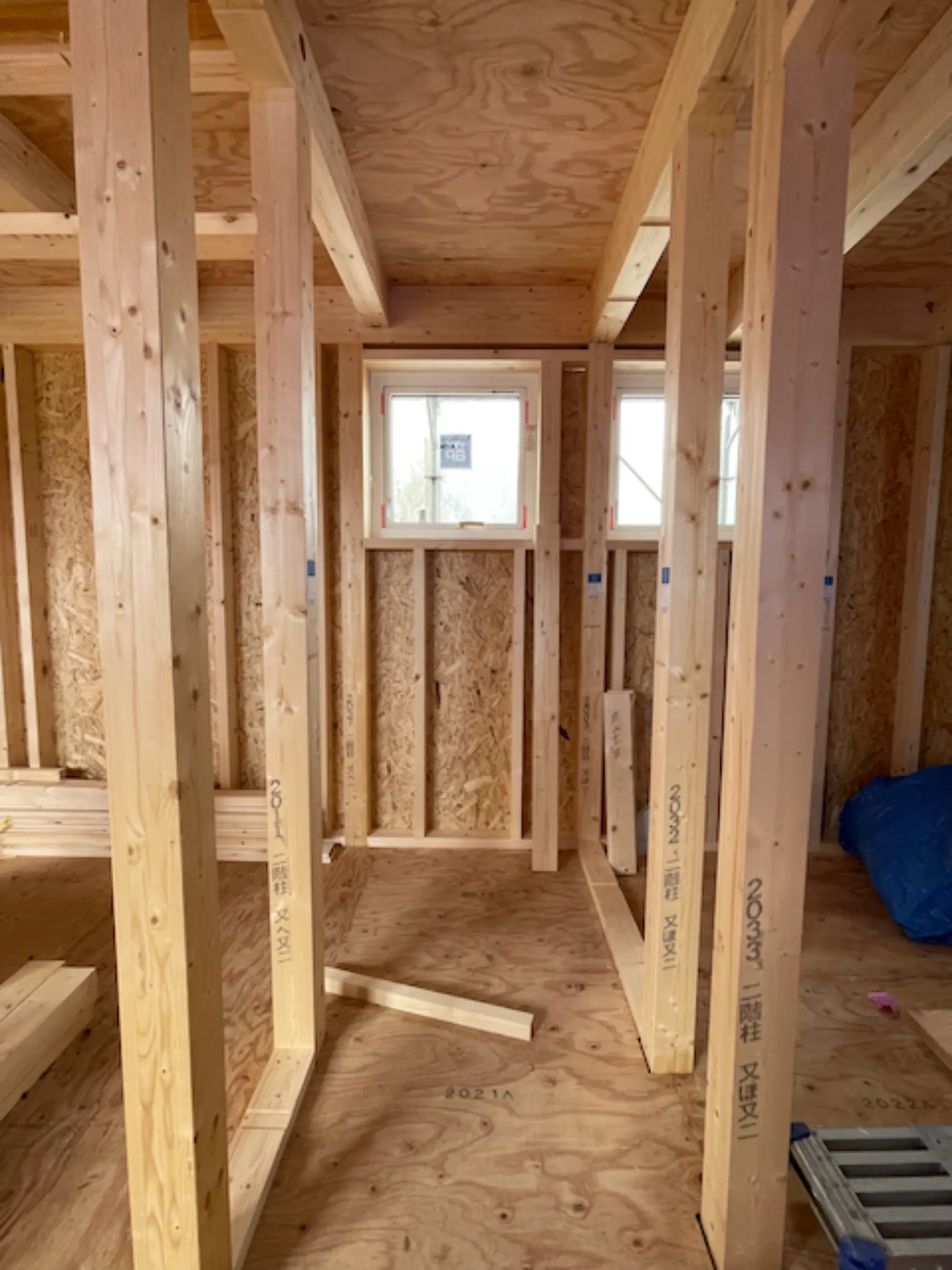

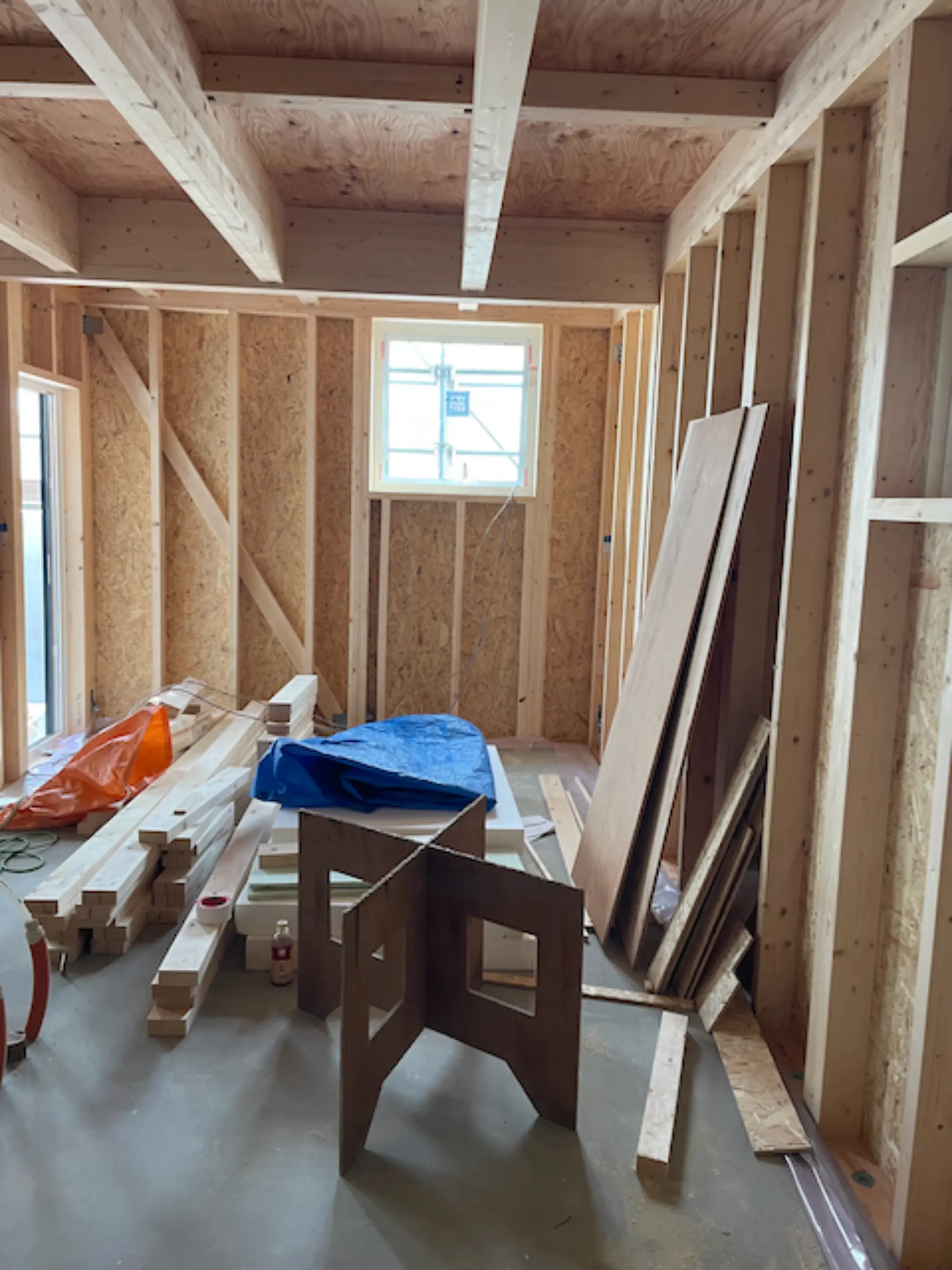

10月18日

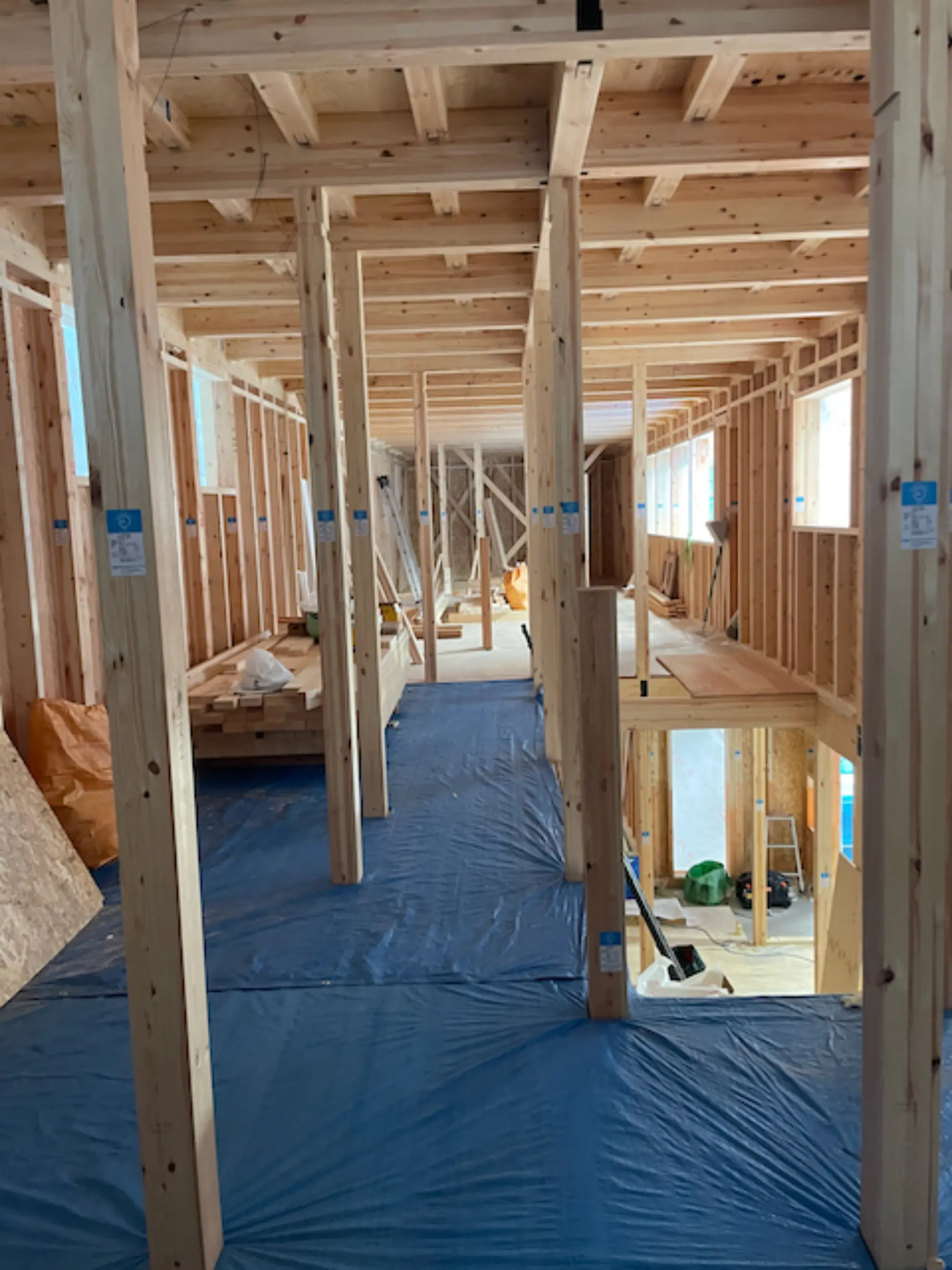

南幌の家新築工事の現場にて、いつもお願いしているOKAPHOTOさんに朝から撮影をしていただきました。ハイサイドライトから美しい南の光が差し込む午前9時30分に合わせて撮影を開始し、「構造体の筋、光の筋、素材の流れ」への設計のこだわりをお伝えした後、邪魔にならないよう清田の家の現場確認や資材の買い出しへと向かいました。お昼頃に戻ると、窓に映る自分の姿を仲間と思ったのか、馬の銀次郎と親分、羊の子分がFIX窓の前にリラックスした様子で鎮座しており、お客様も交えて和やかに談笑するほっこりとした時間になりました。

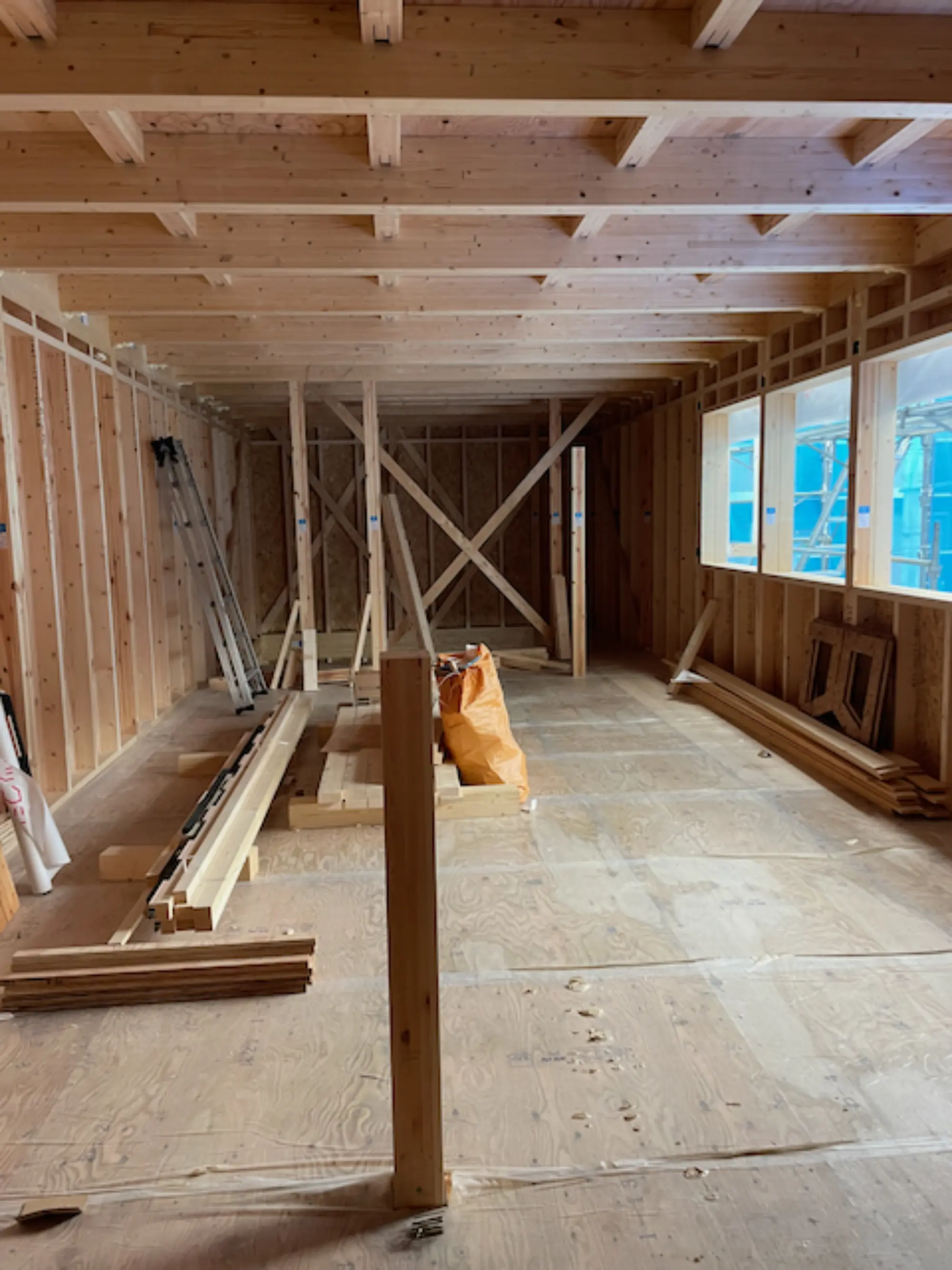

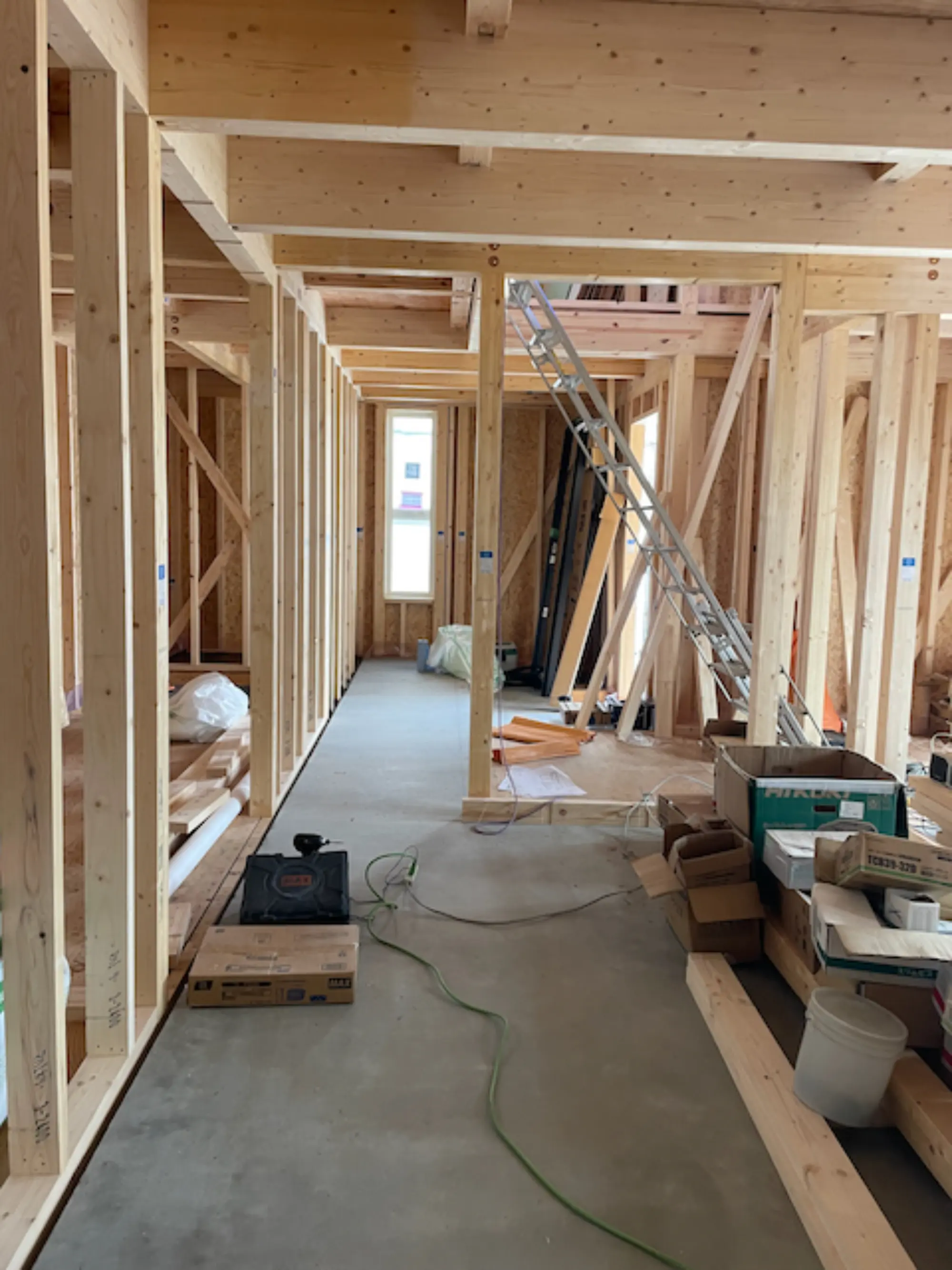

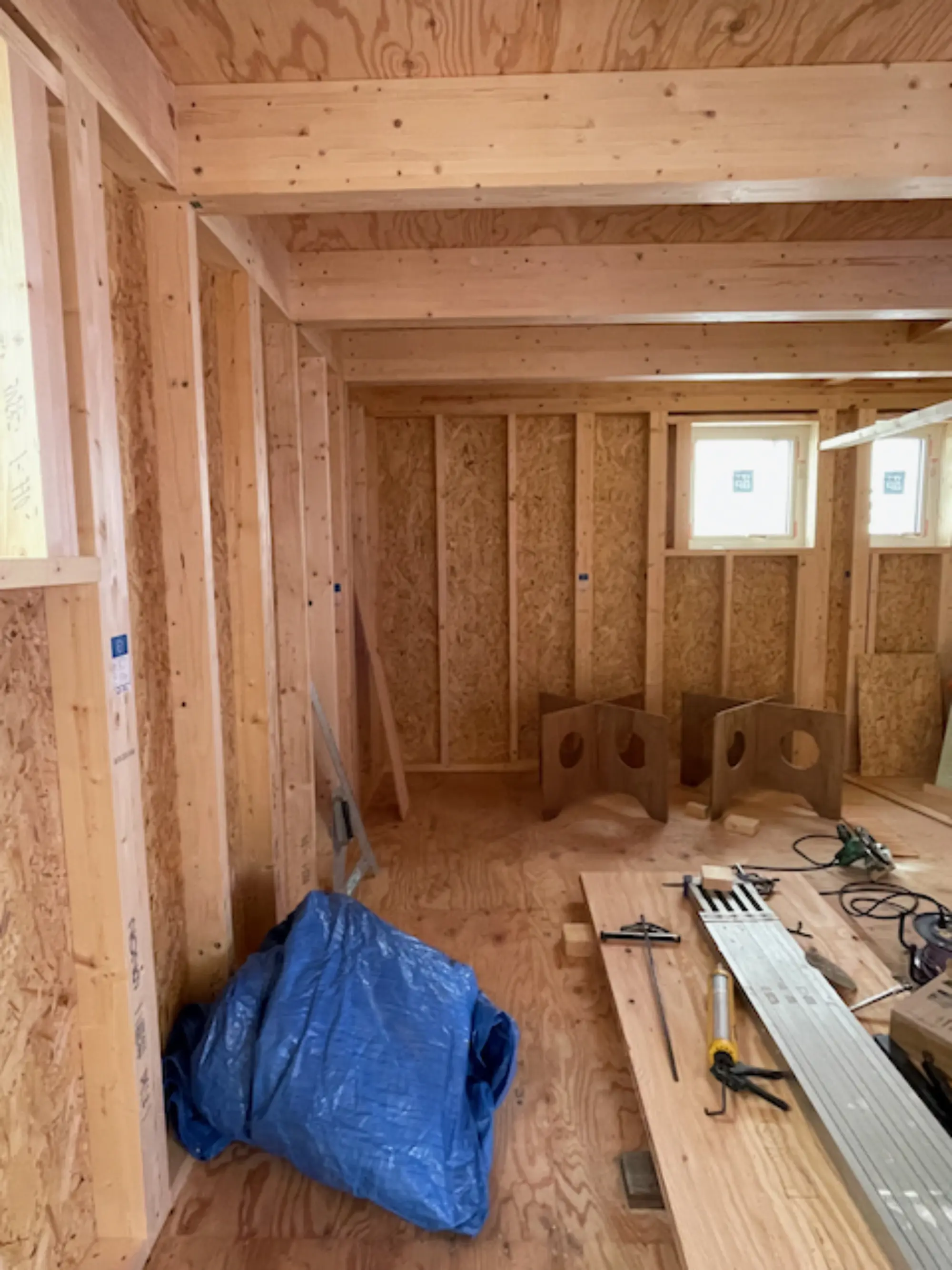

19日〜24日 清田の家新築工事

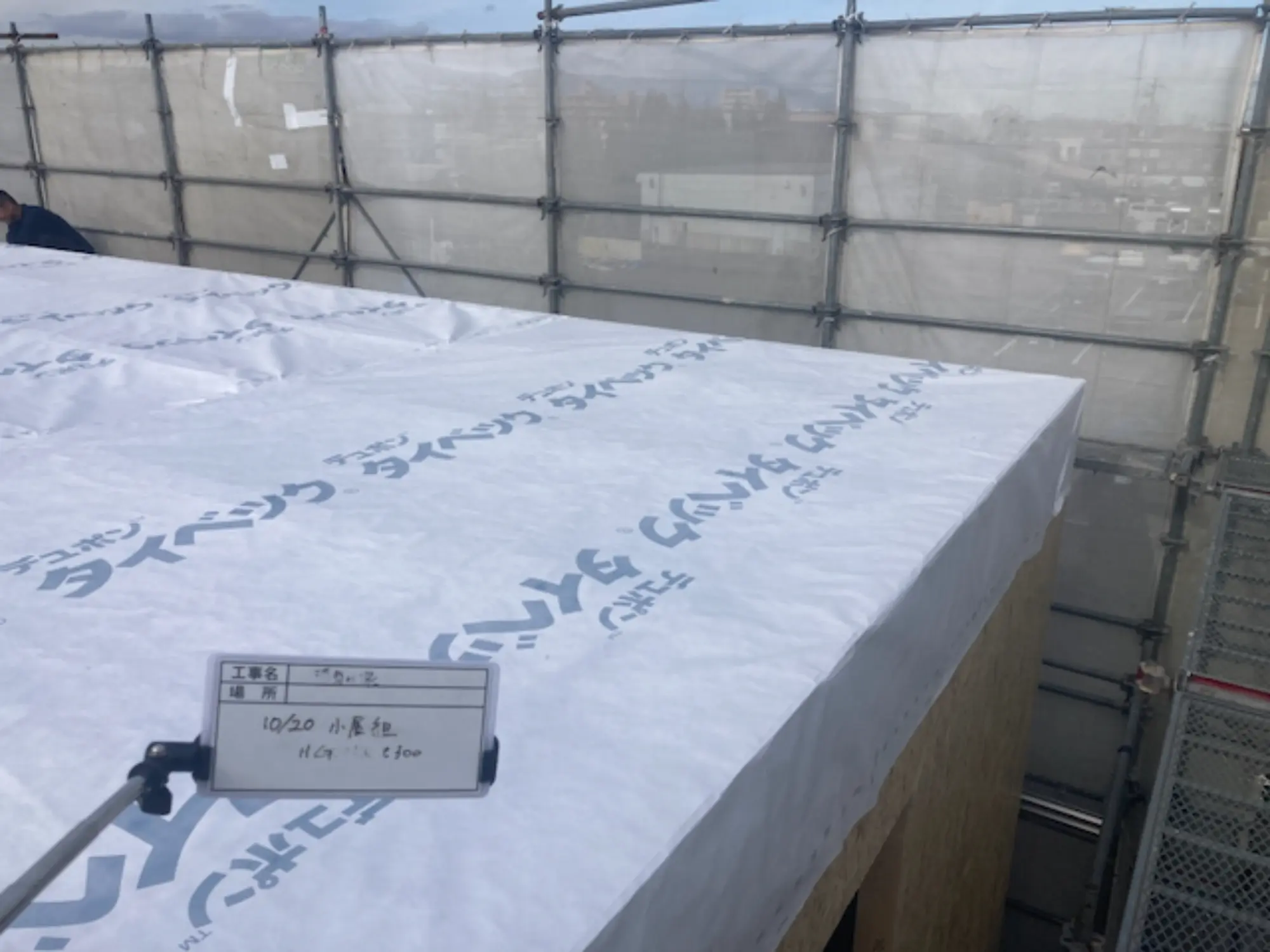

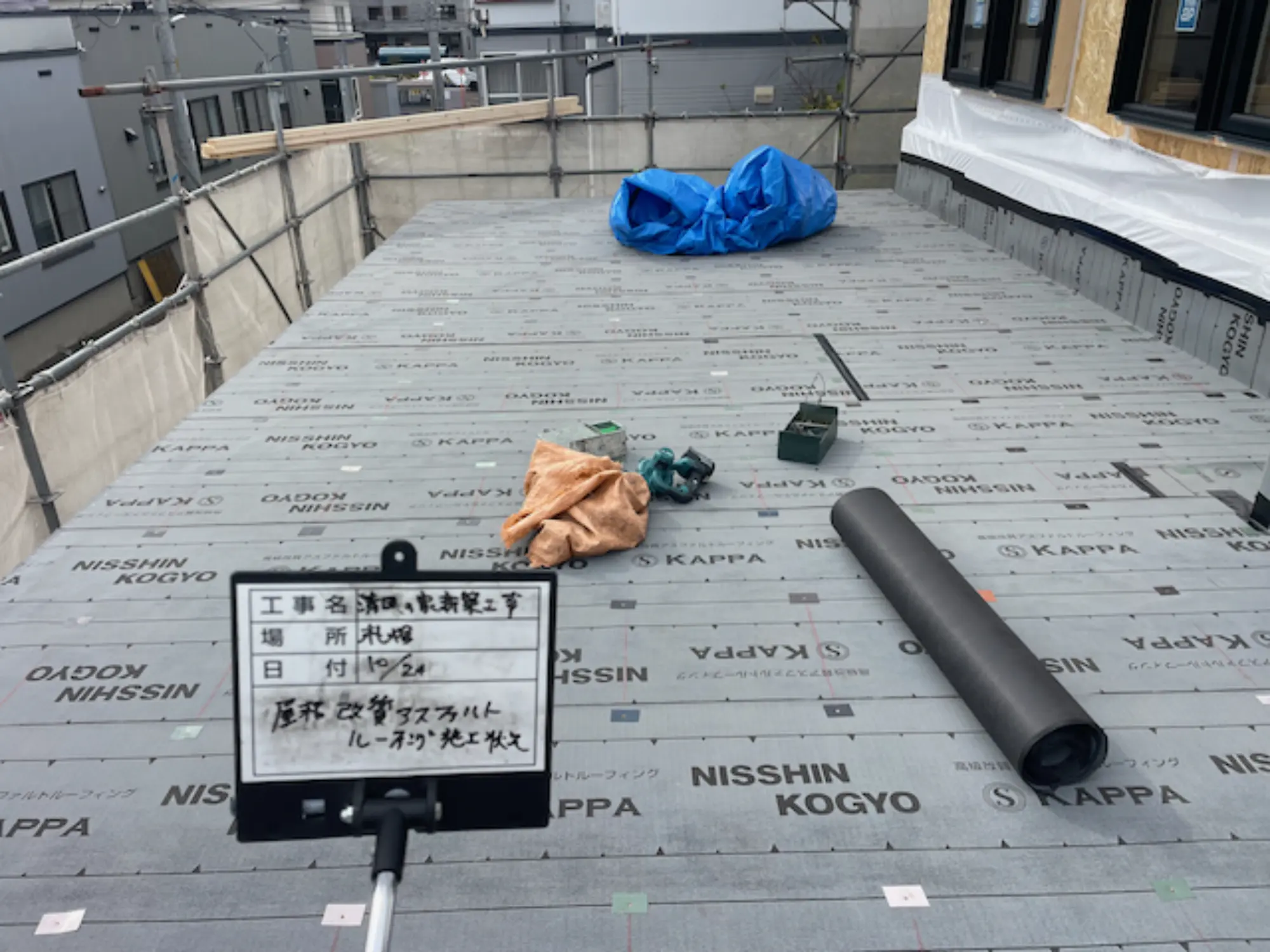

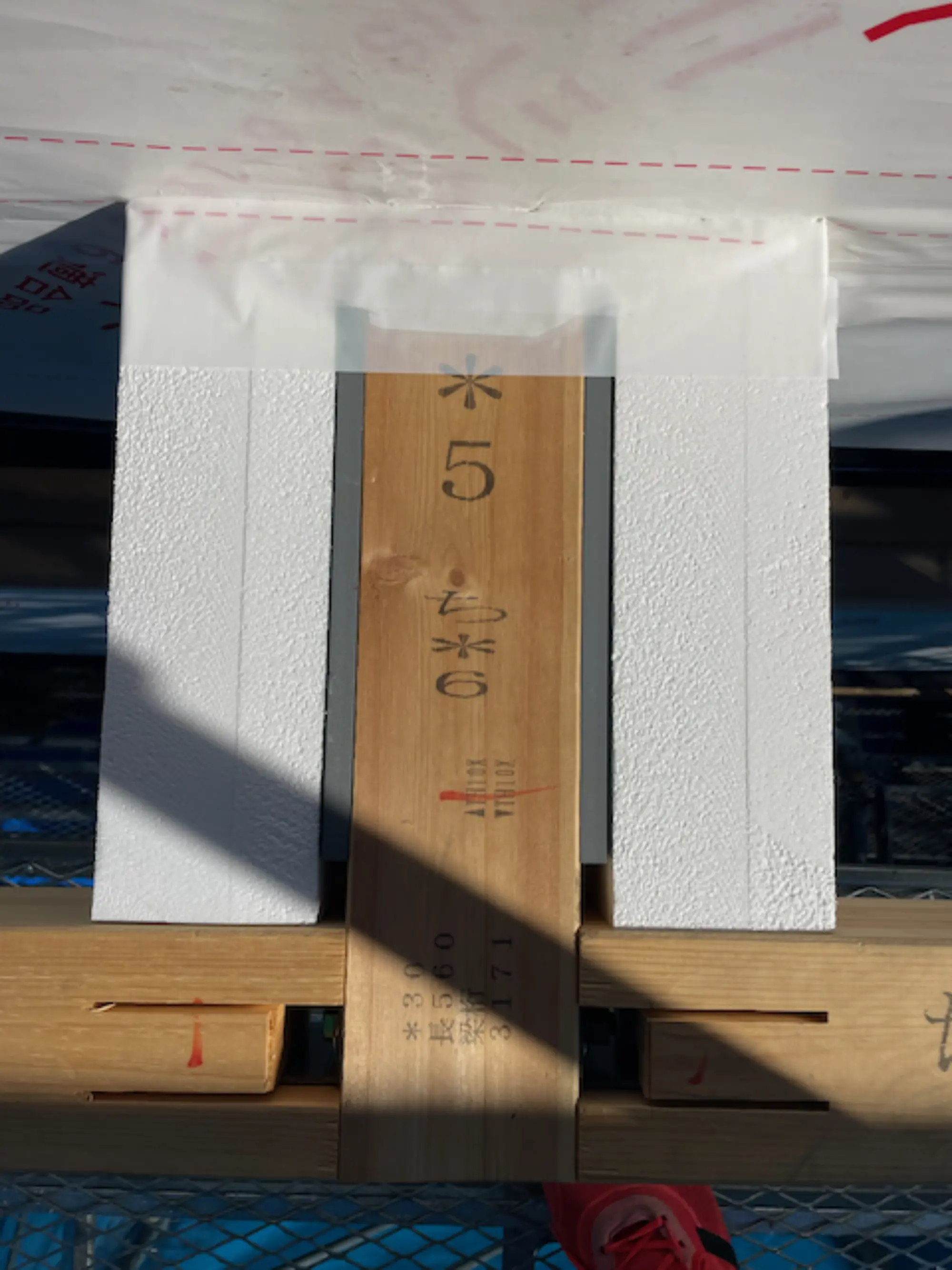

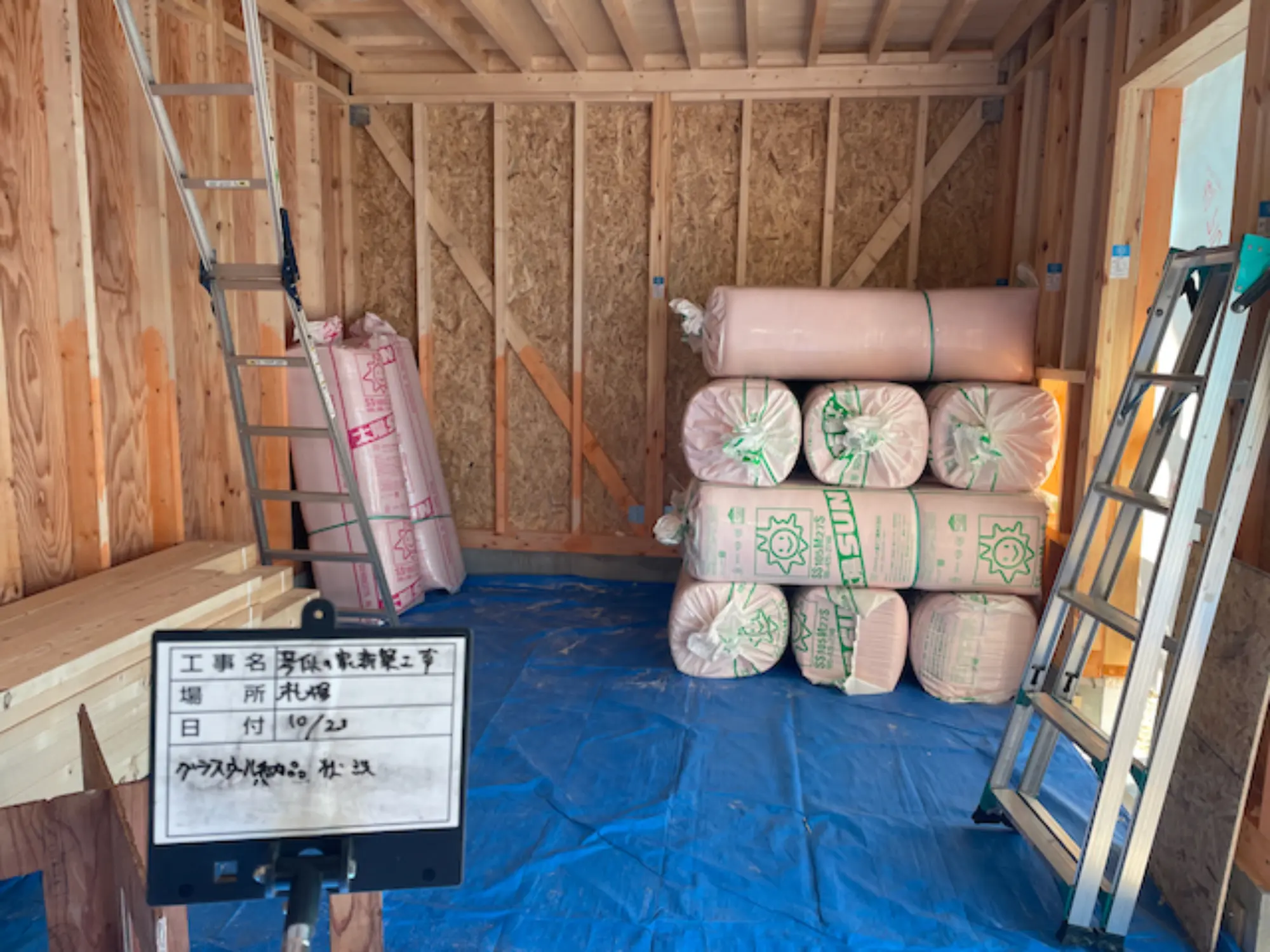

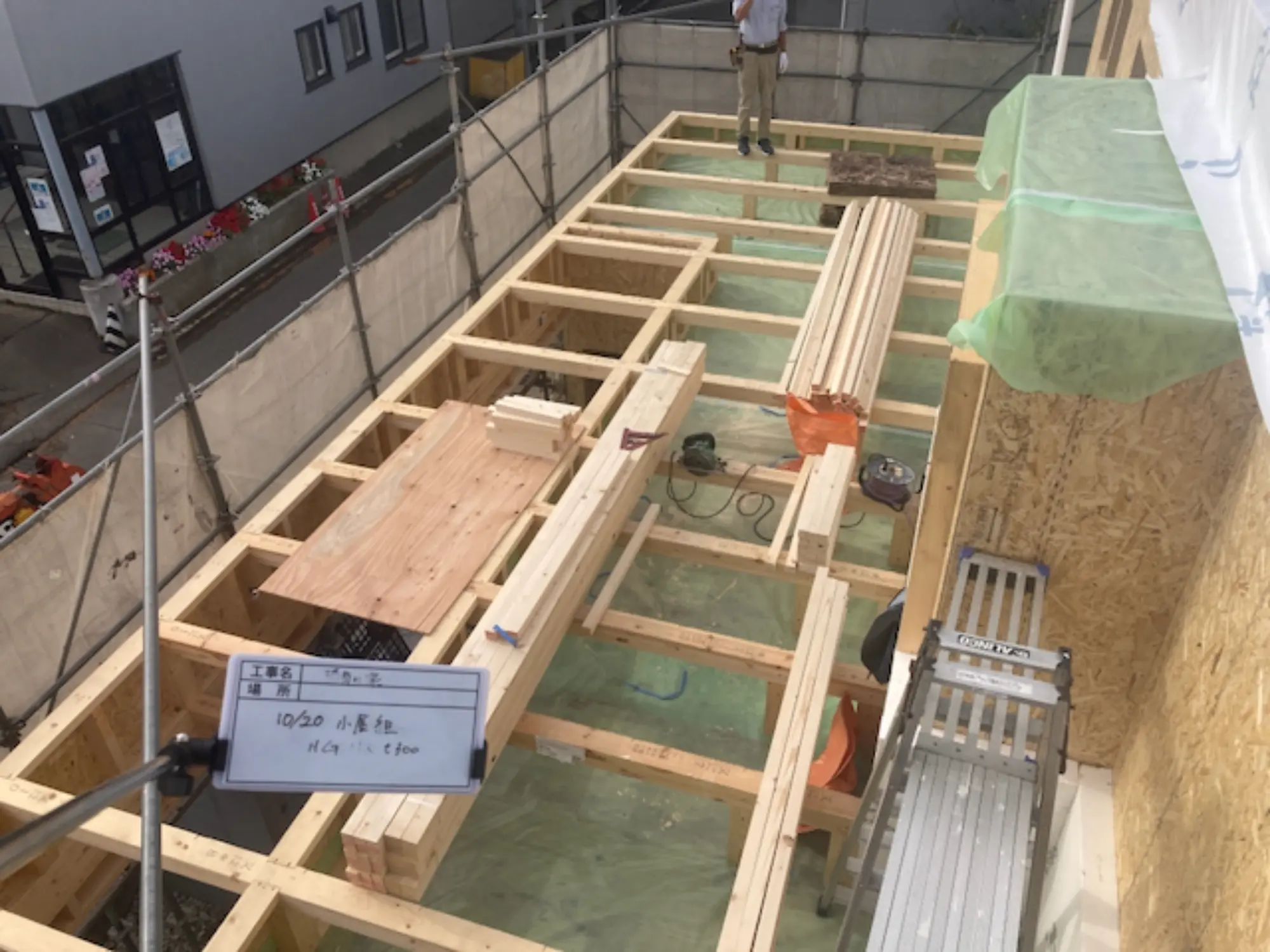

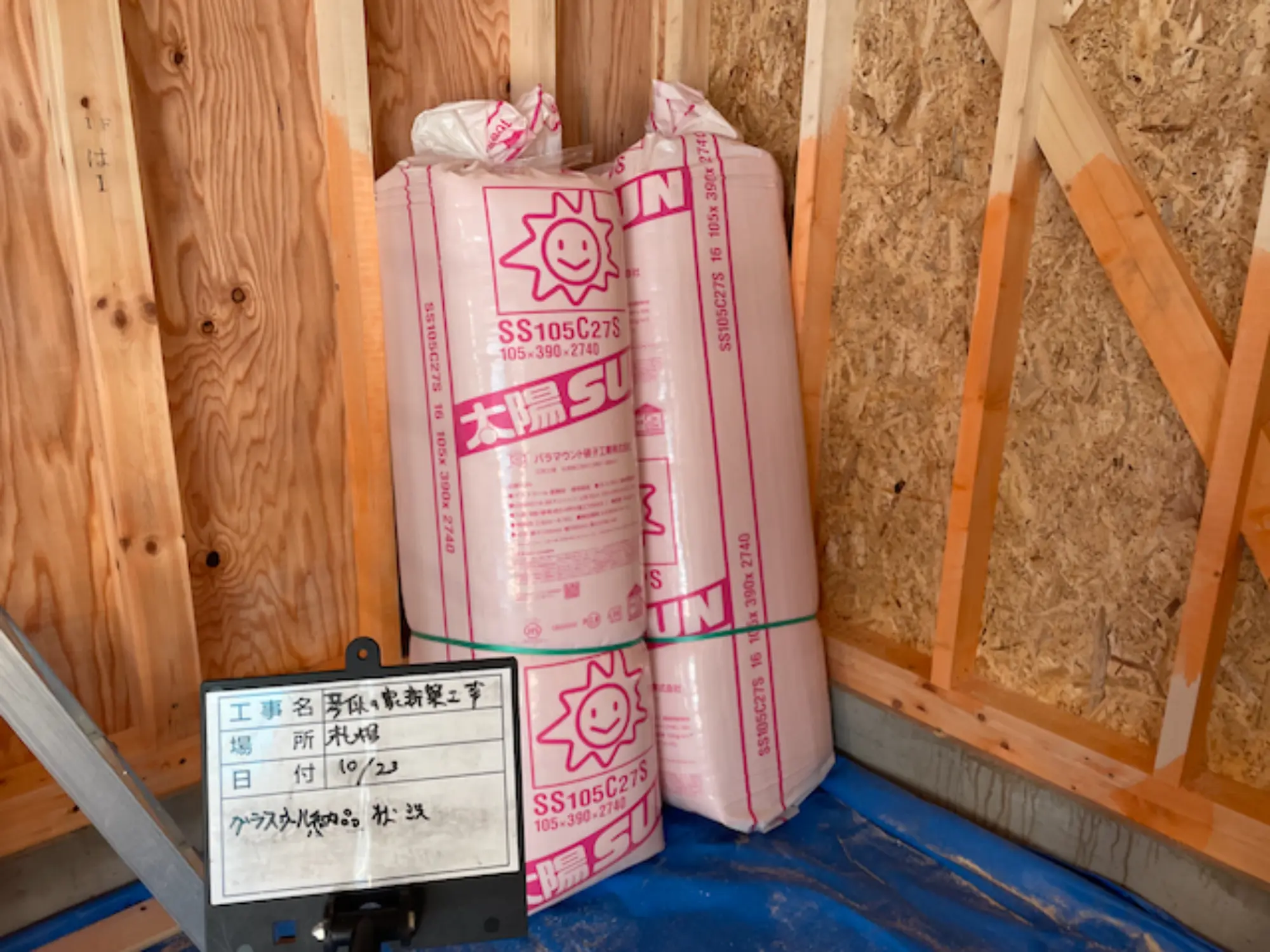

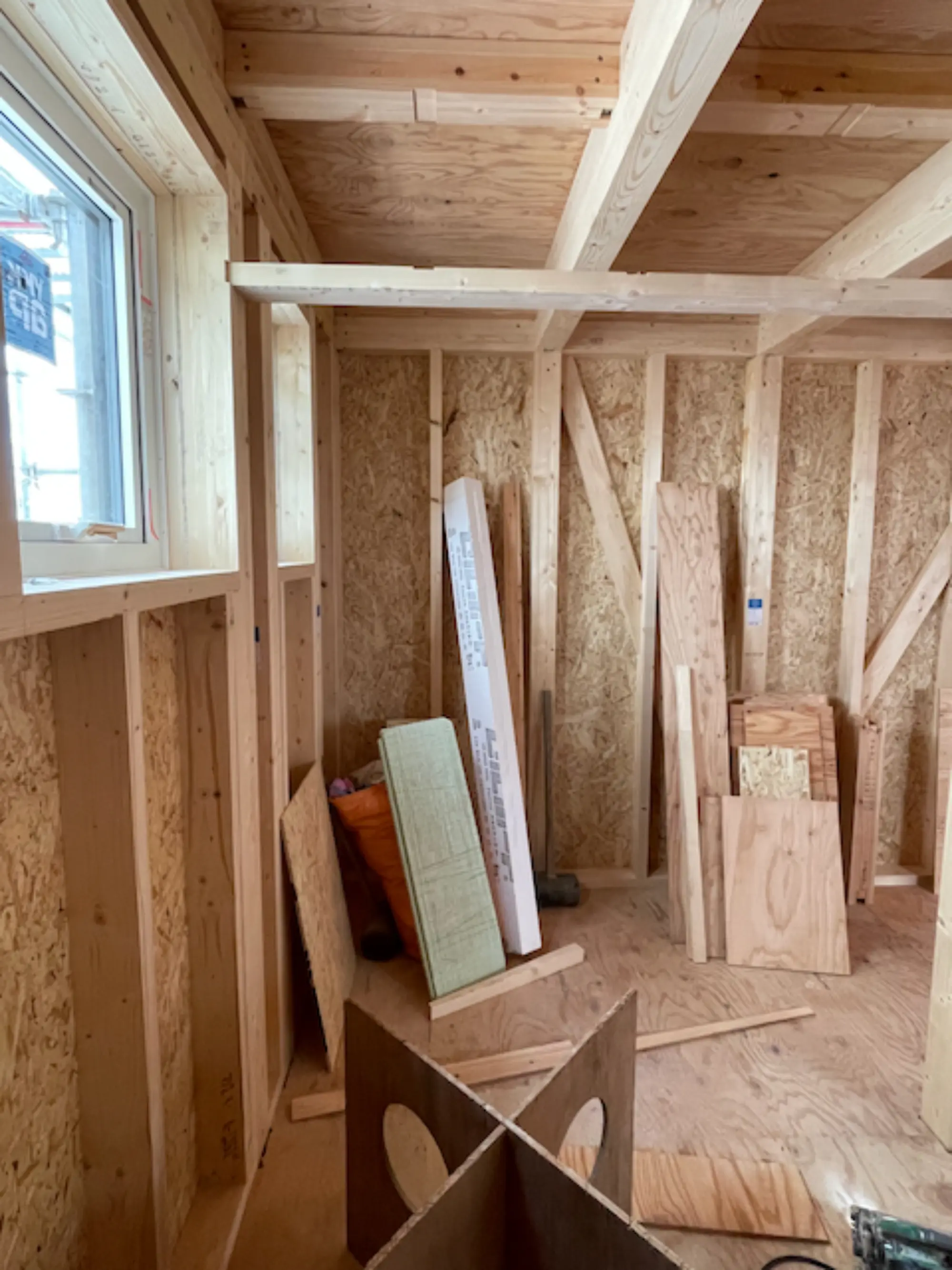

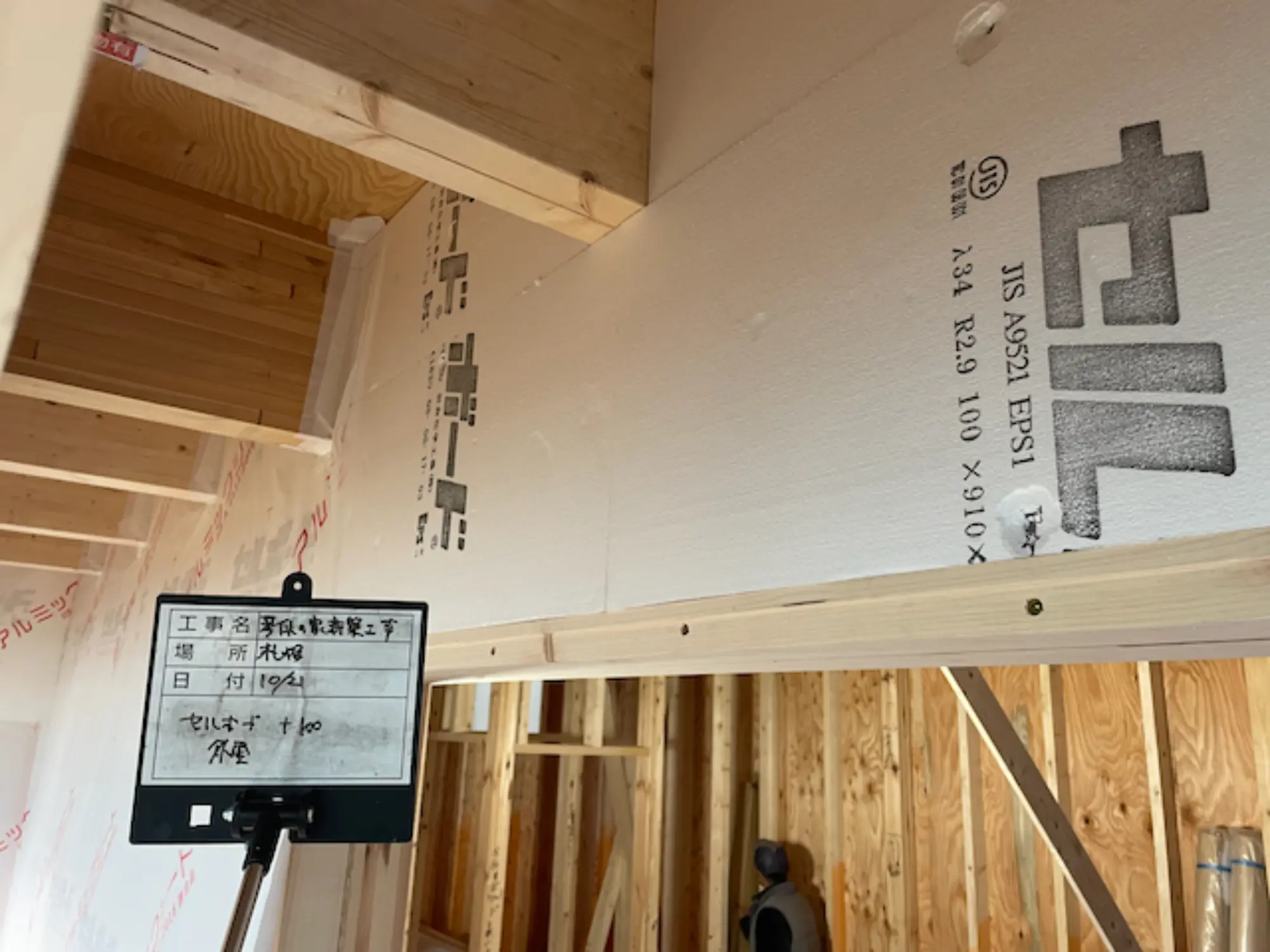

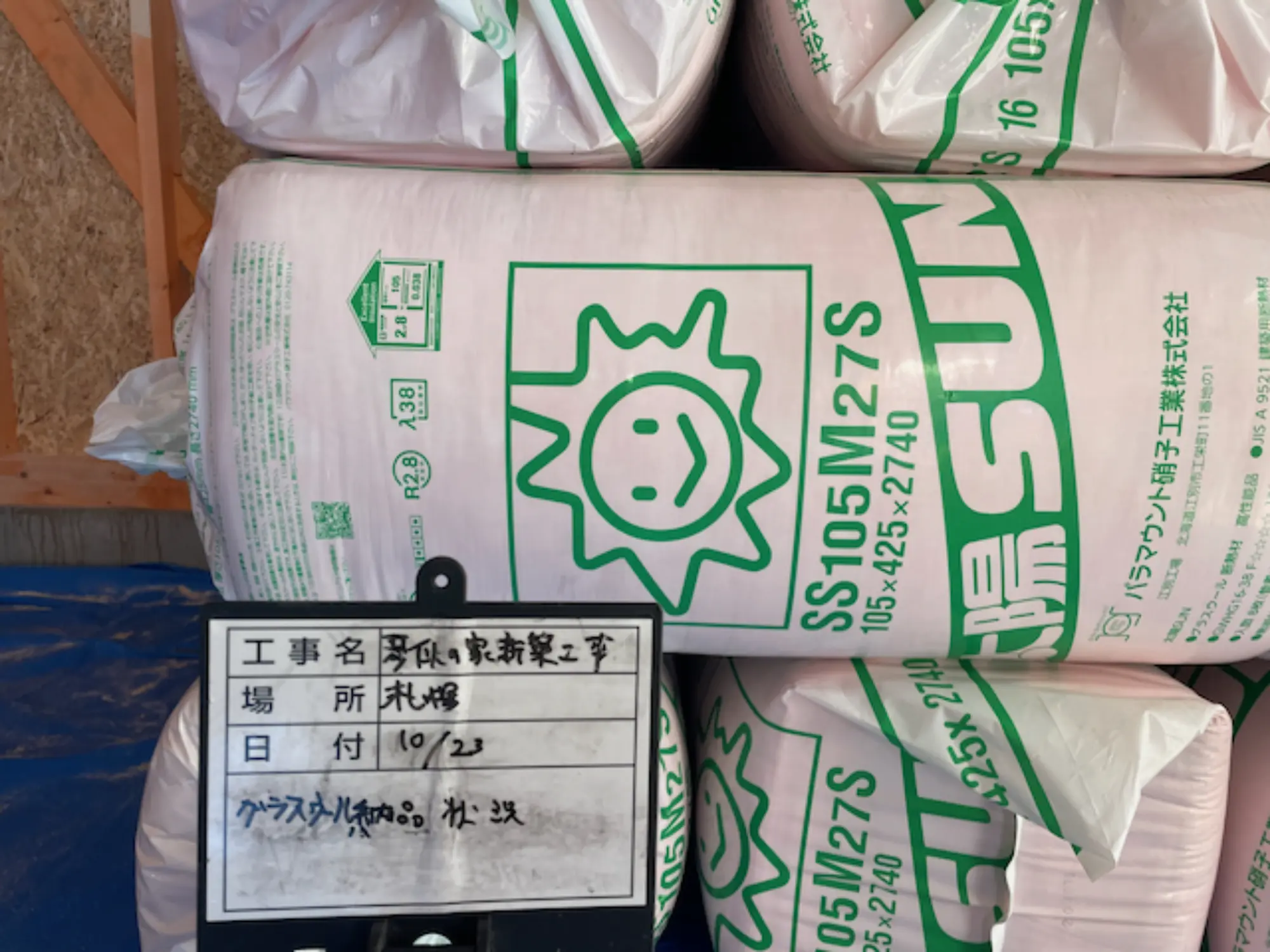

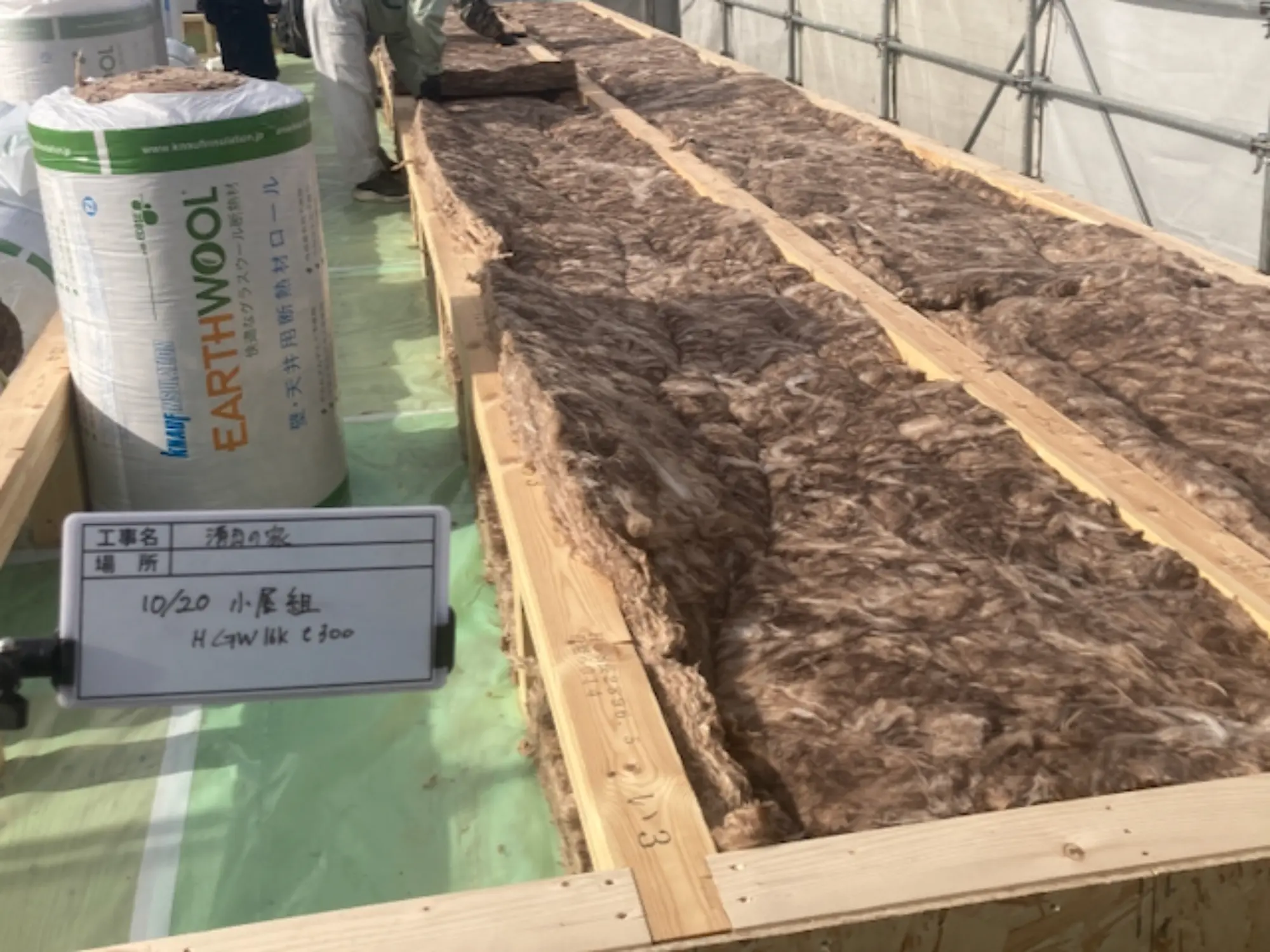

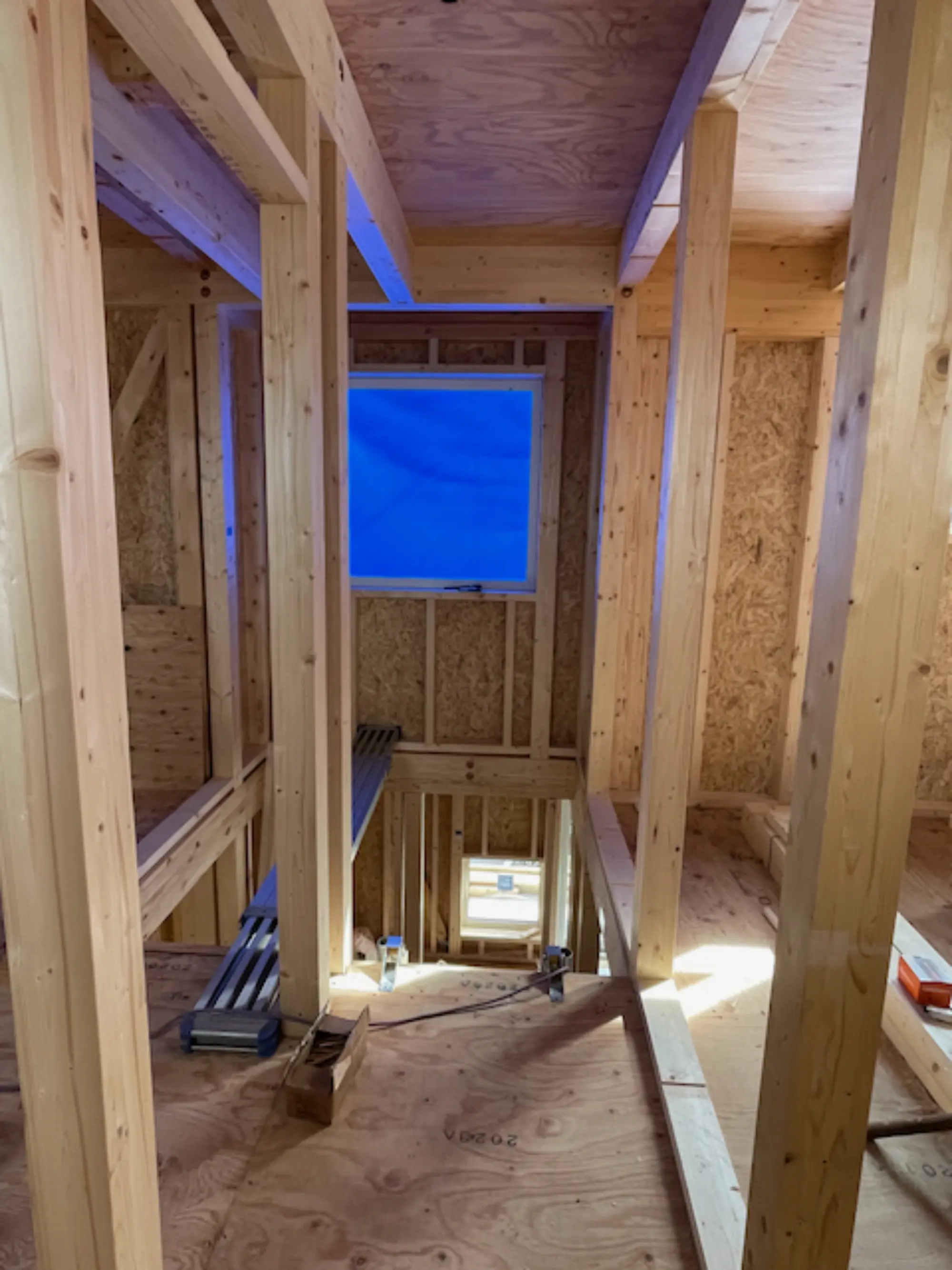

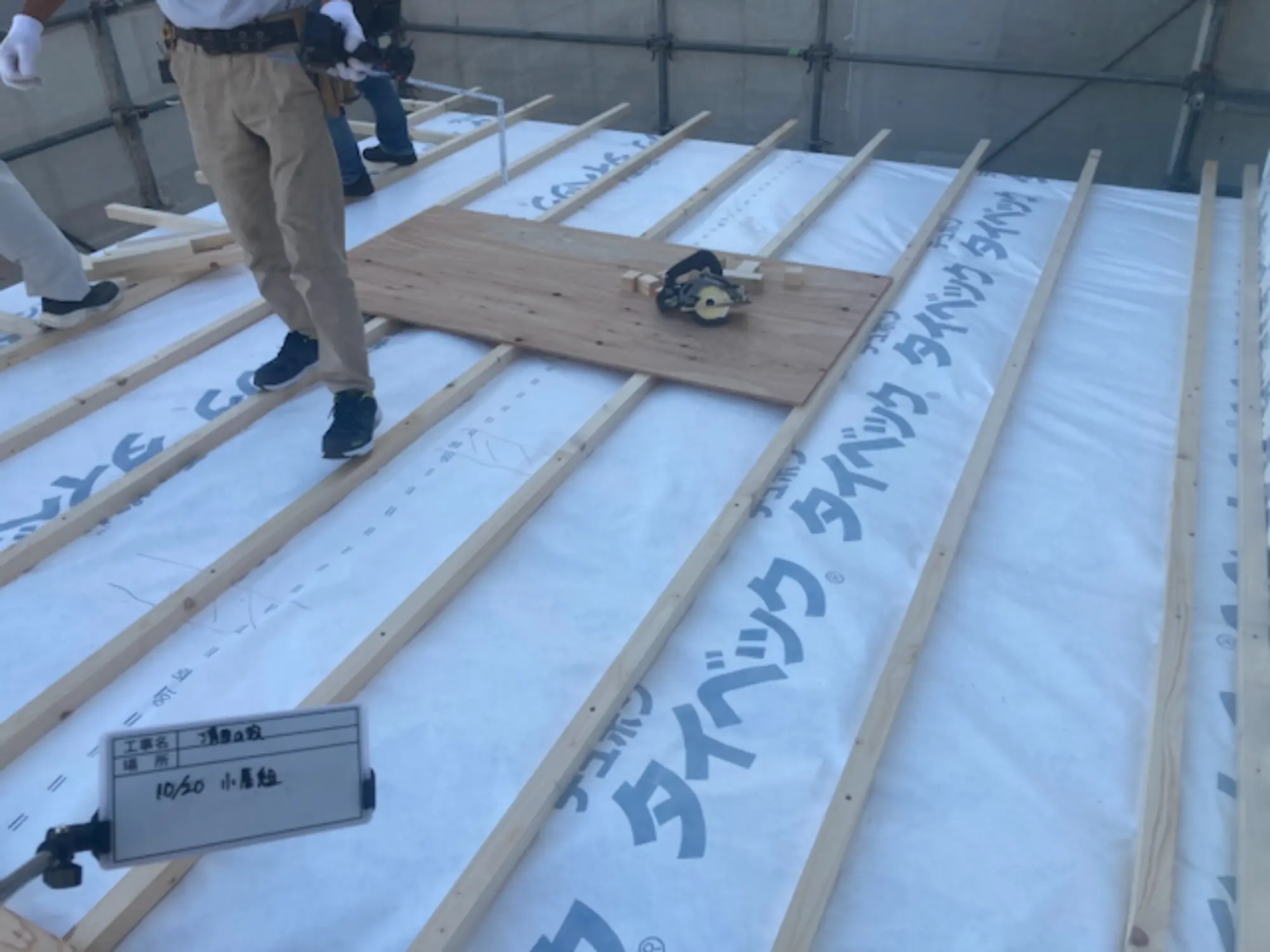

定期的に雨が降り、なかなか晴天が続かない中、室内が濡れないよう屋根工事を急ぐ必要がありました。20日(火)は風もない快晴に恵まれたため、大工3名と弊社監理2名で一気に作業を進めました。水濡れ厳禁の屋根グラスウール断熱(105mm×3層=315mm)を施工し、余った2梱包分はリビング周りに追加充填して420mm厚の断熱としています。

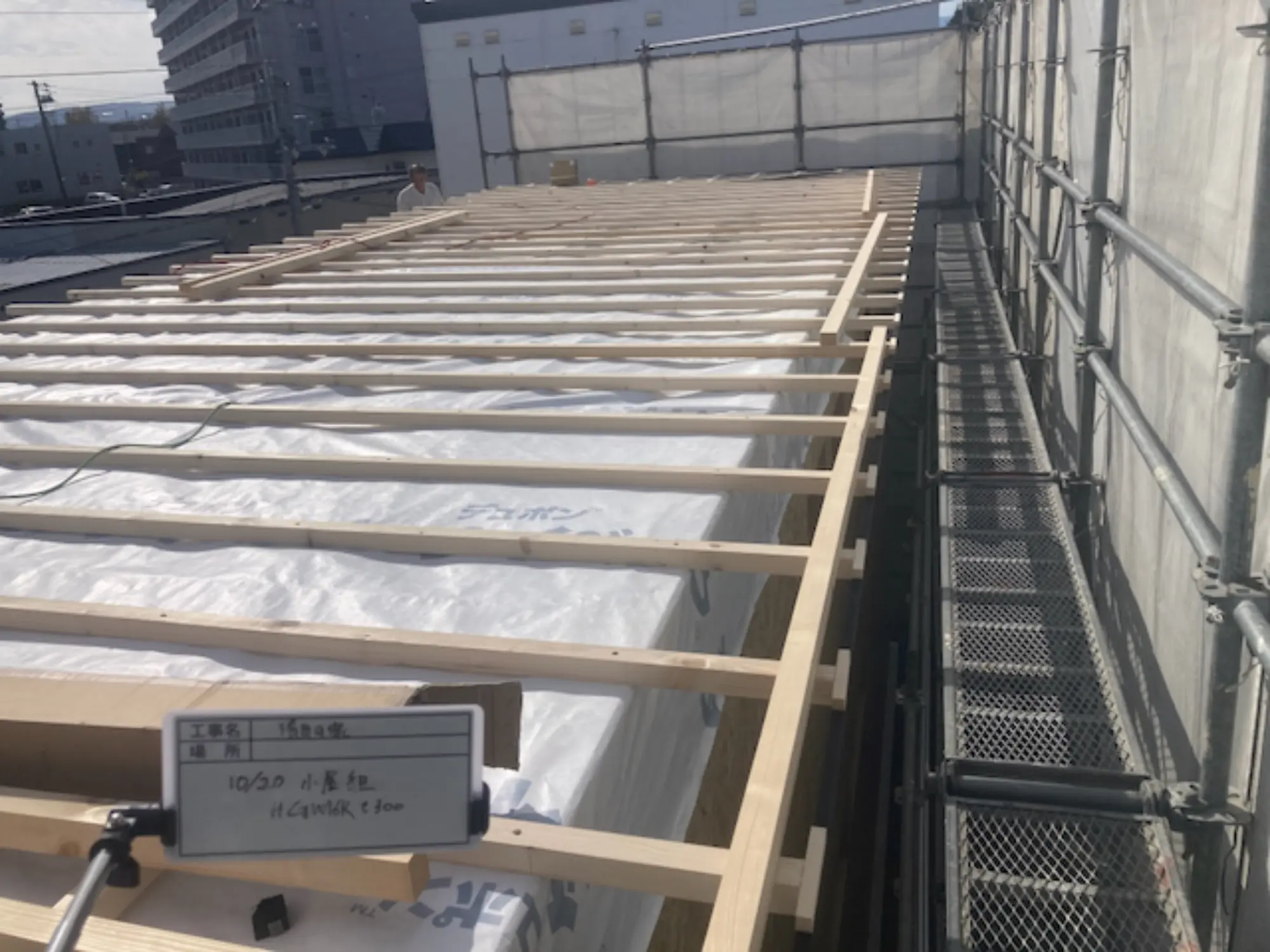

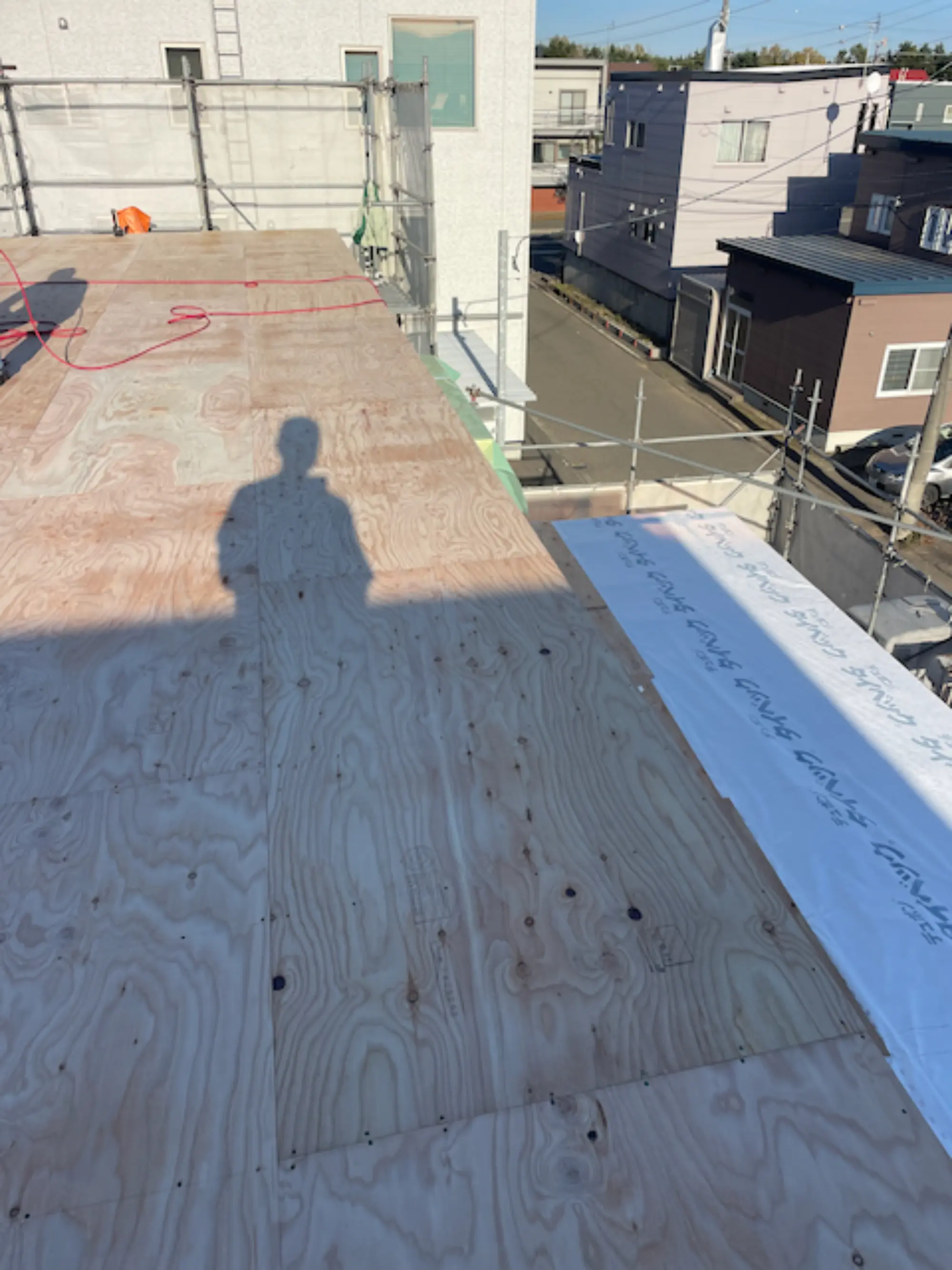

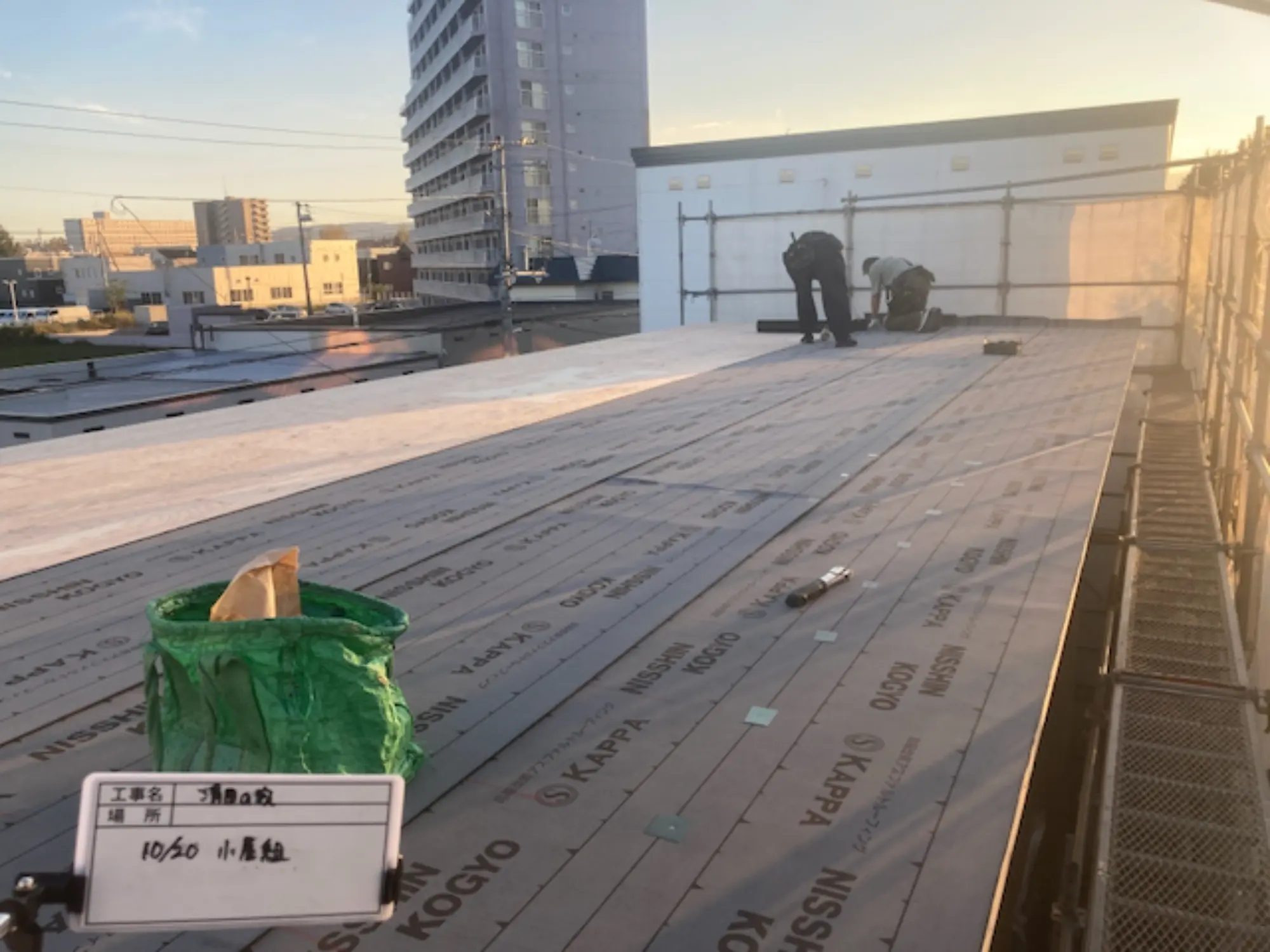

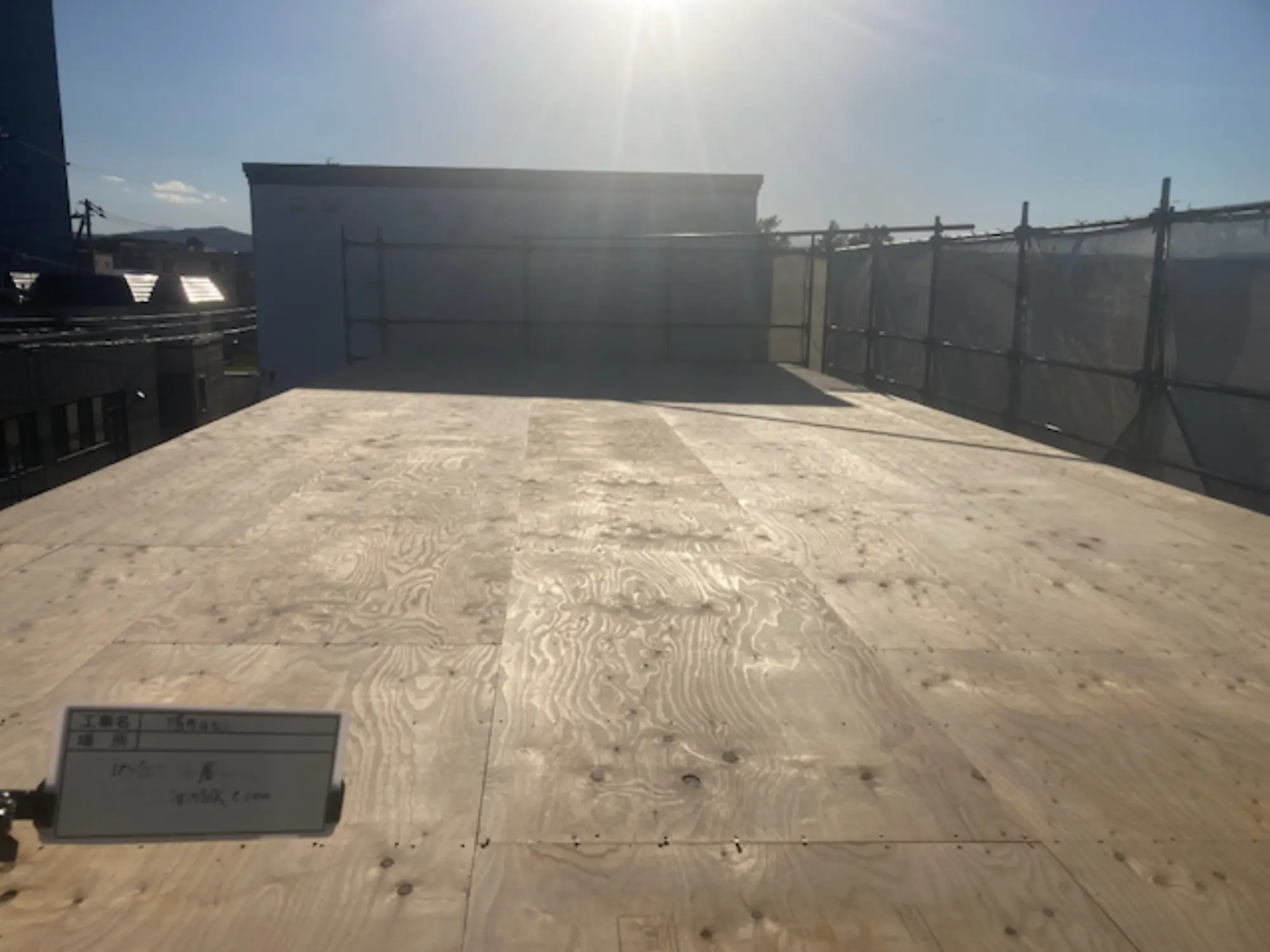

この日のうちに本屋根のアスファルトルーフィング張りと、下屋根の屋根垂木・野地合板仮敷きまでを終えてブルーシートで徹底して養生したため、21日・22日の雨を無事に防ぐことができました。天候が回復した23日(金)に下屋根の野地合板張りを完成させ、翌24日にはアスファルトルーフィング張りとブルーシート養生まで終えたことで、ひと安心の状況です。

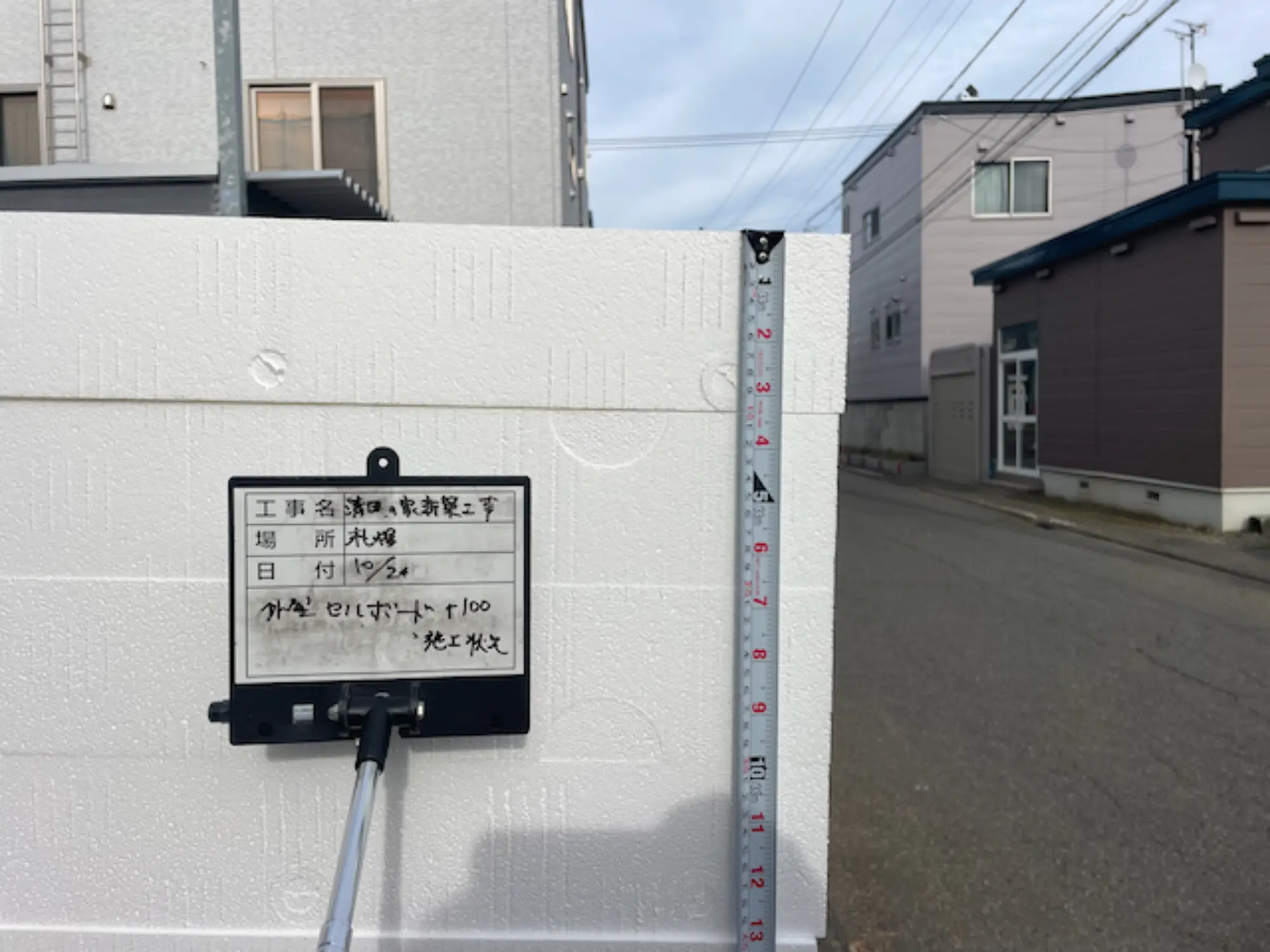

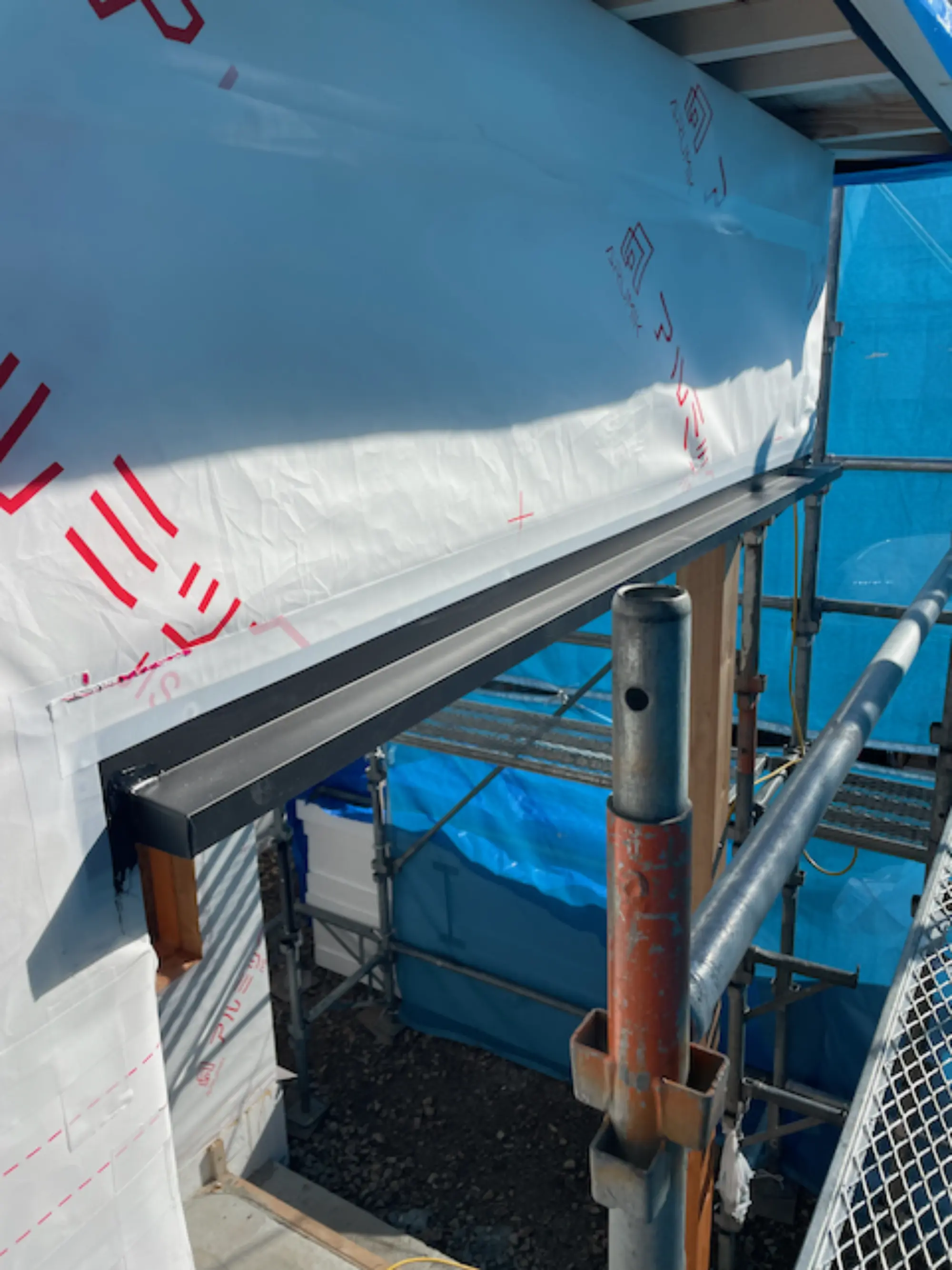

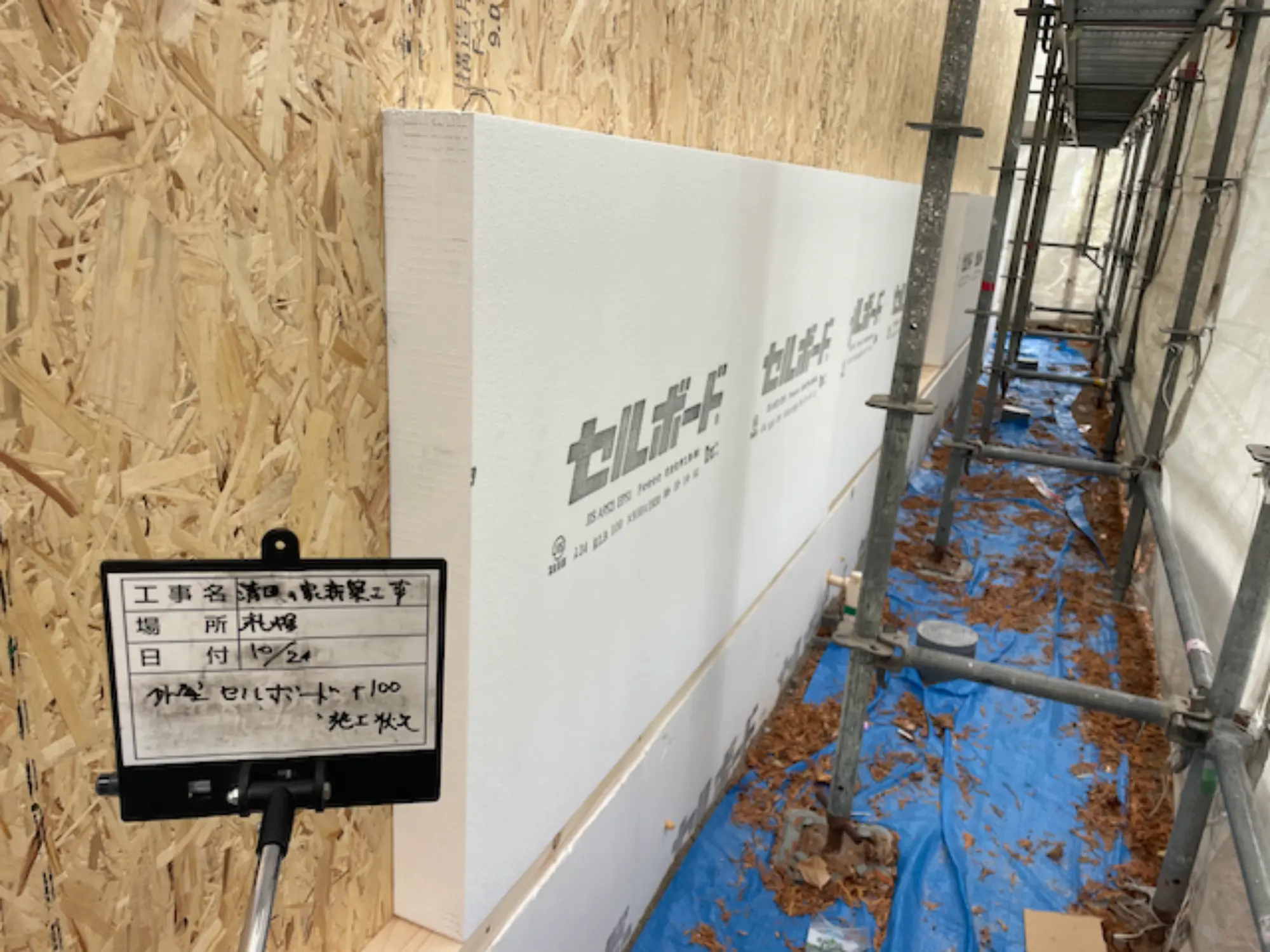

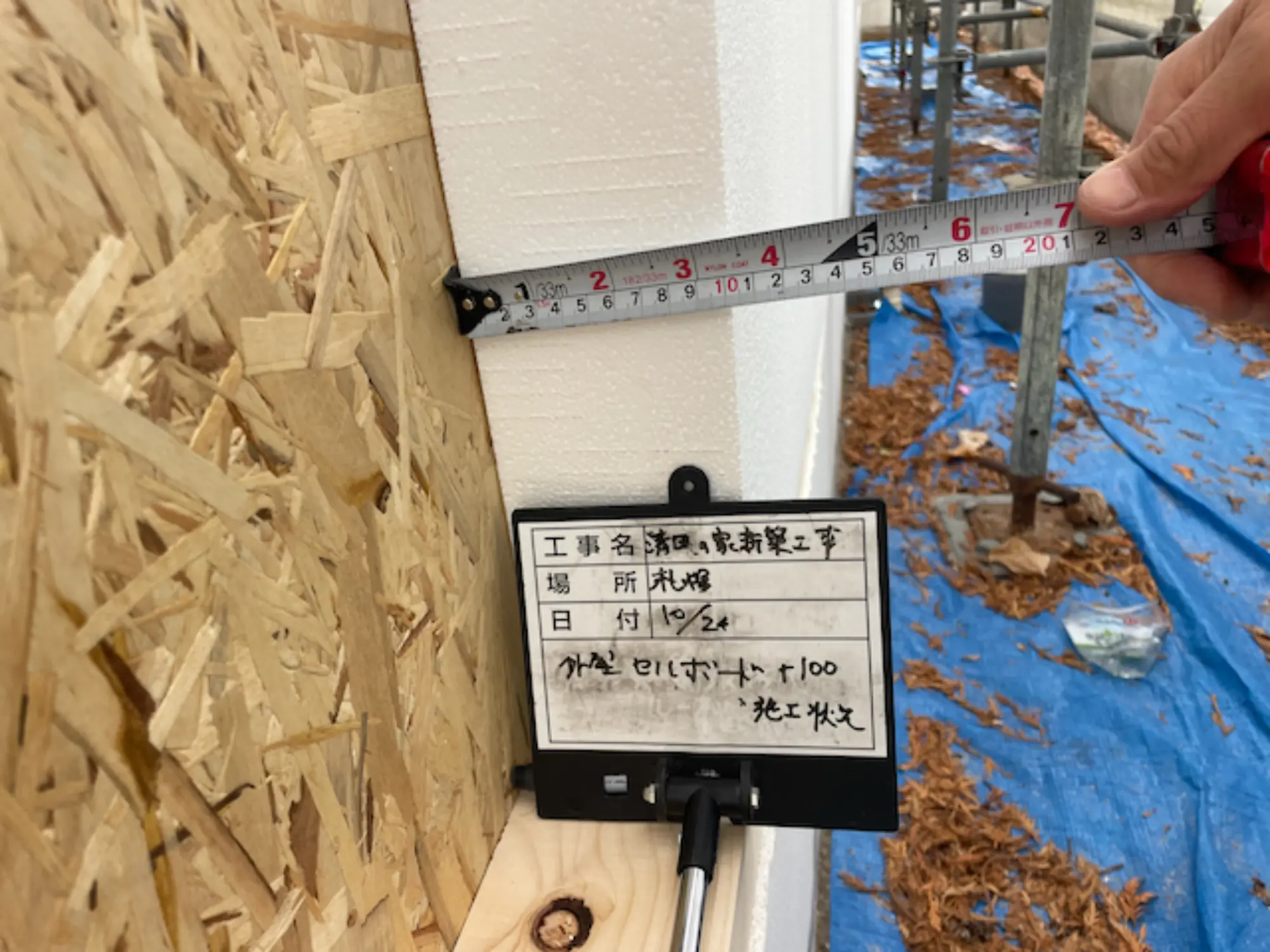

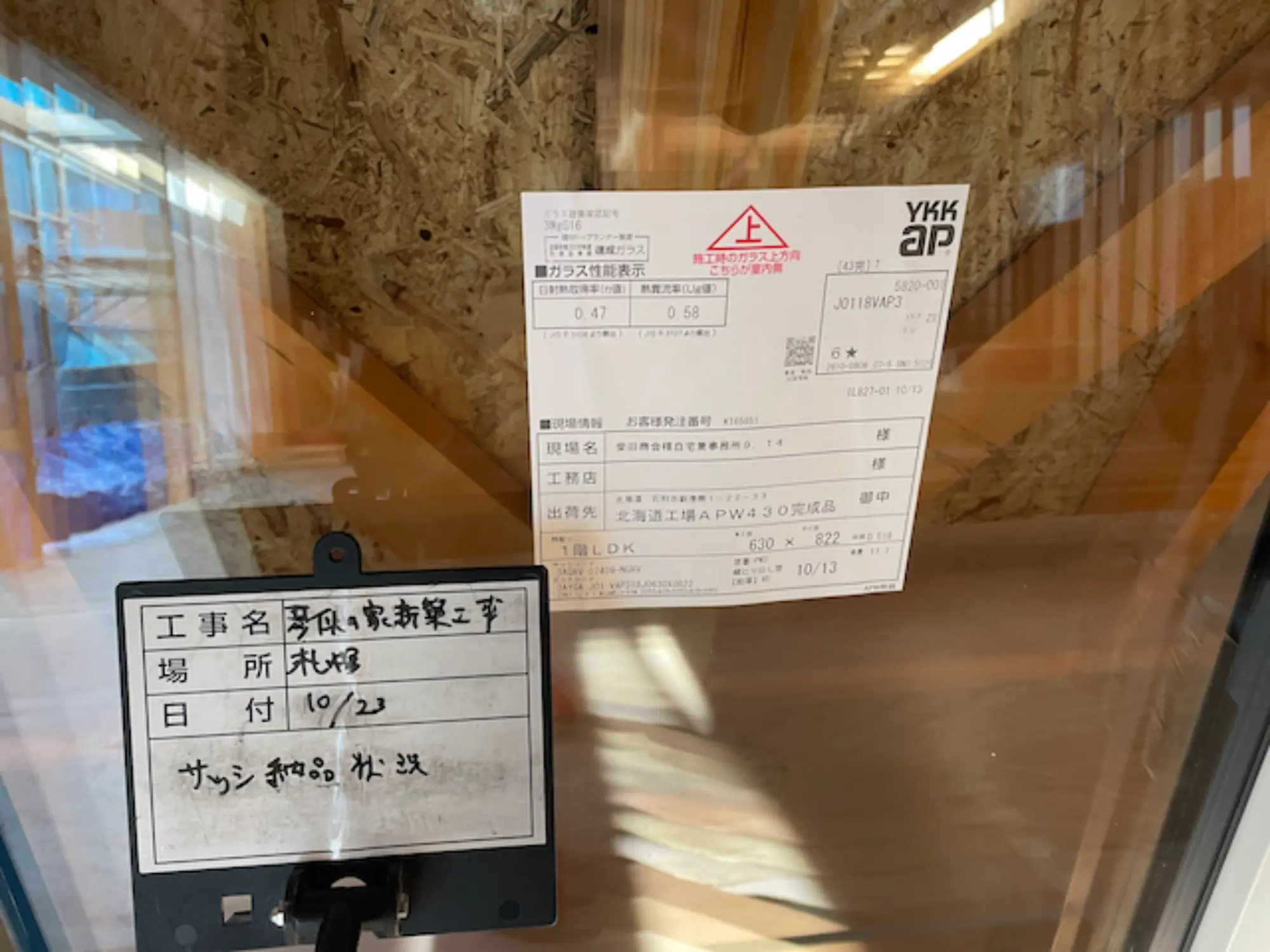

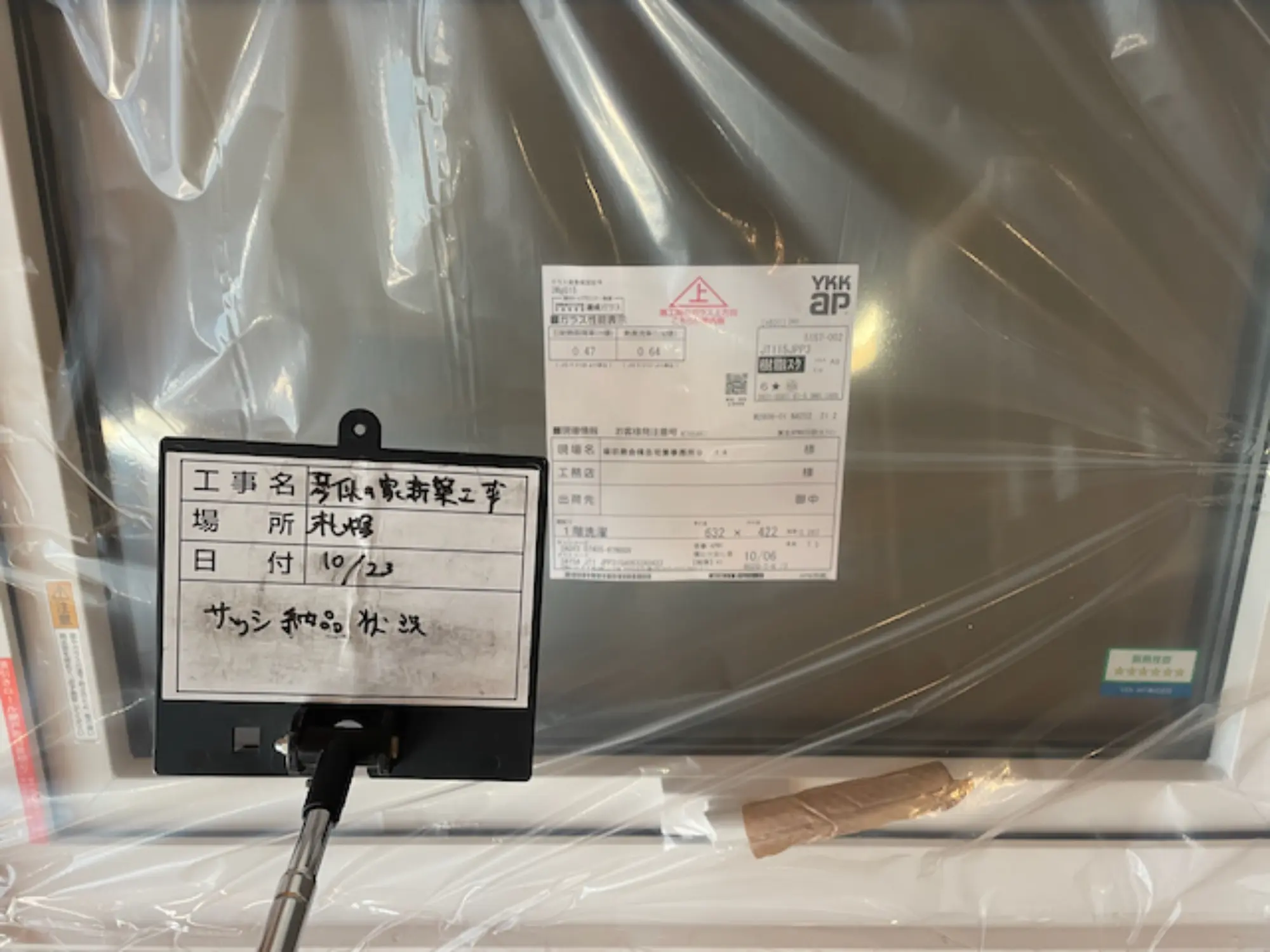

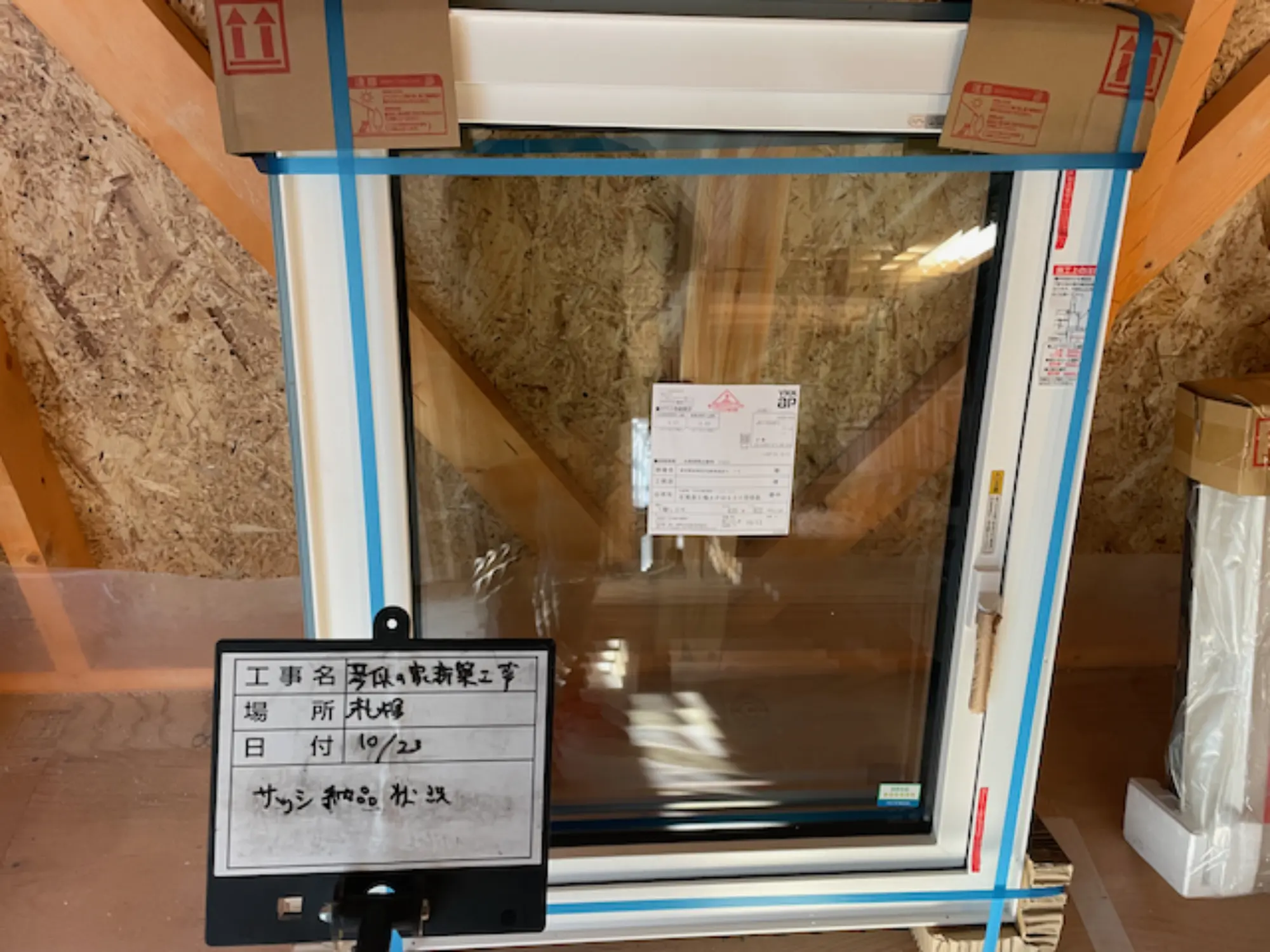

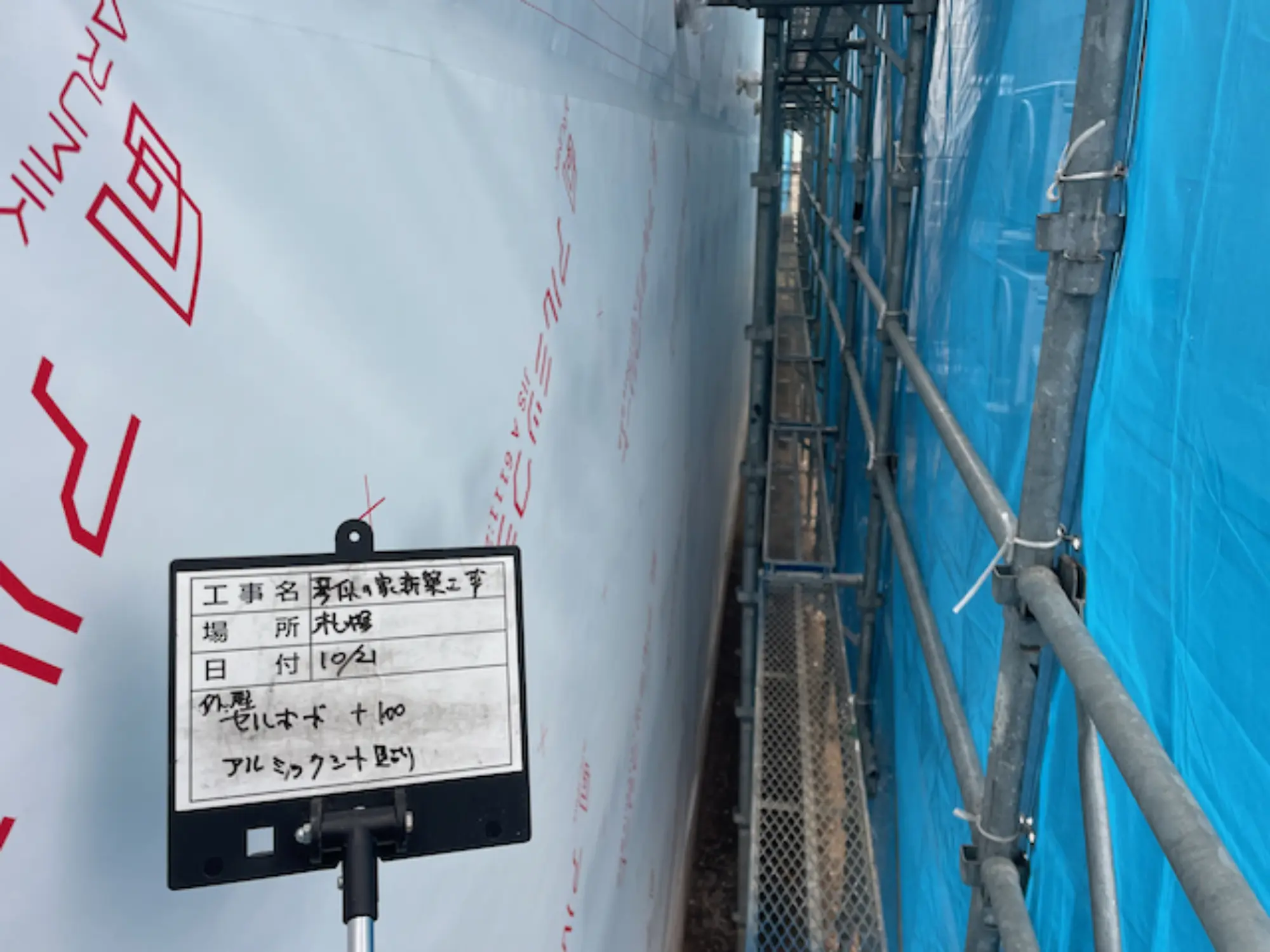

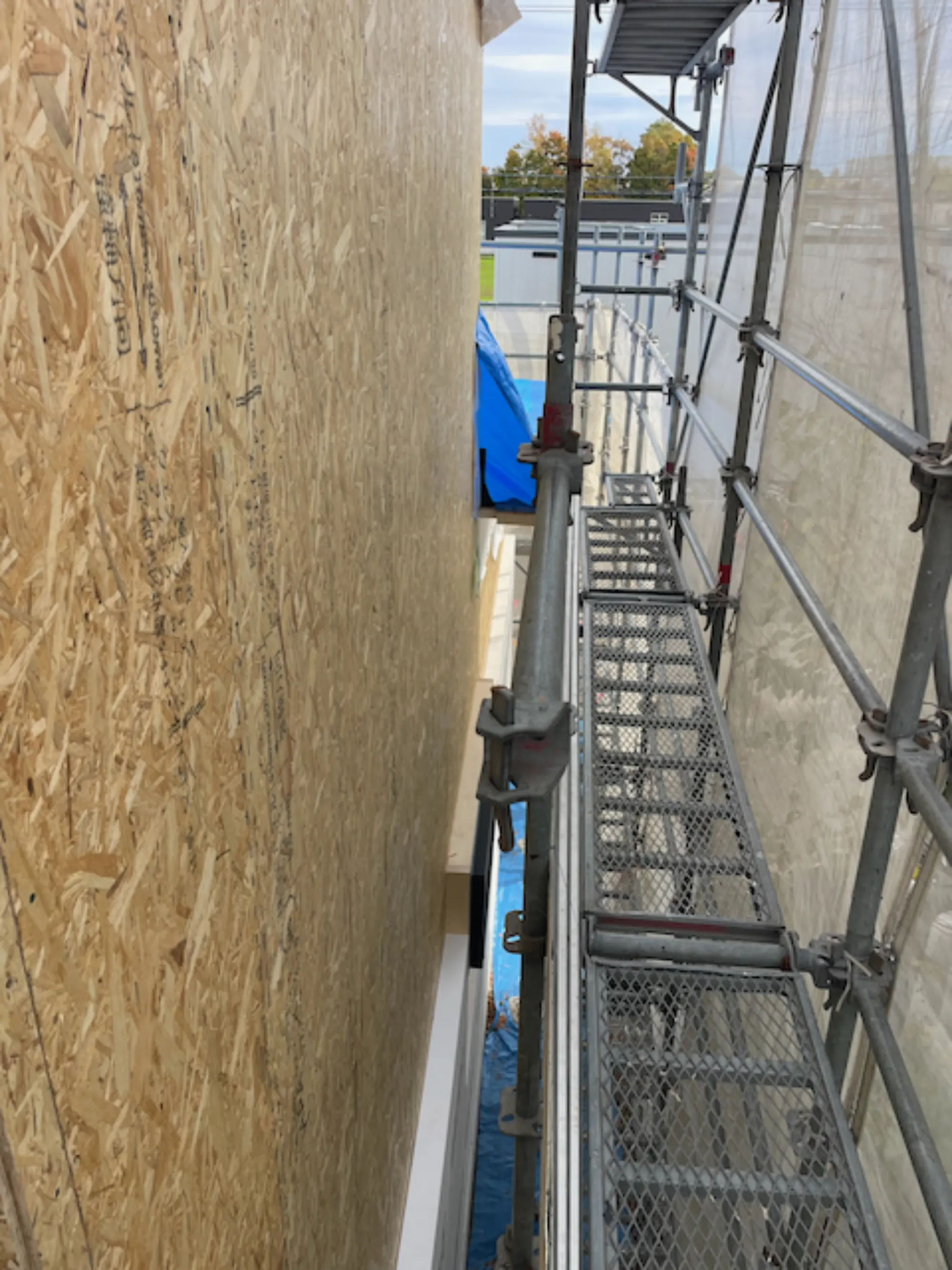

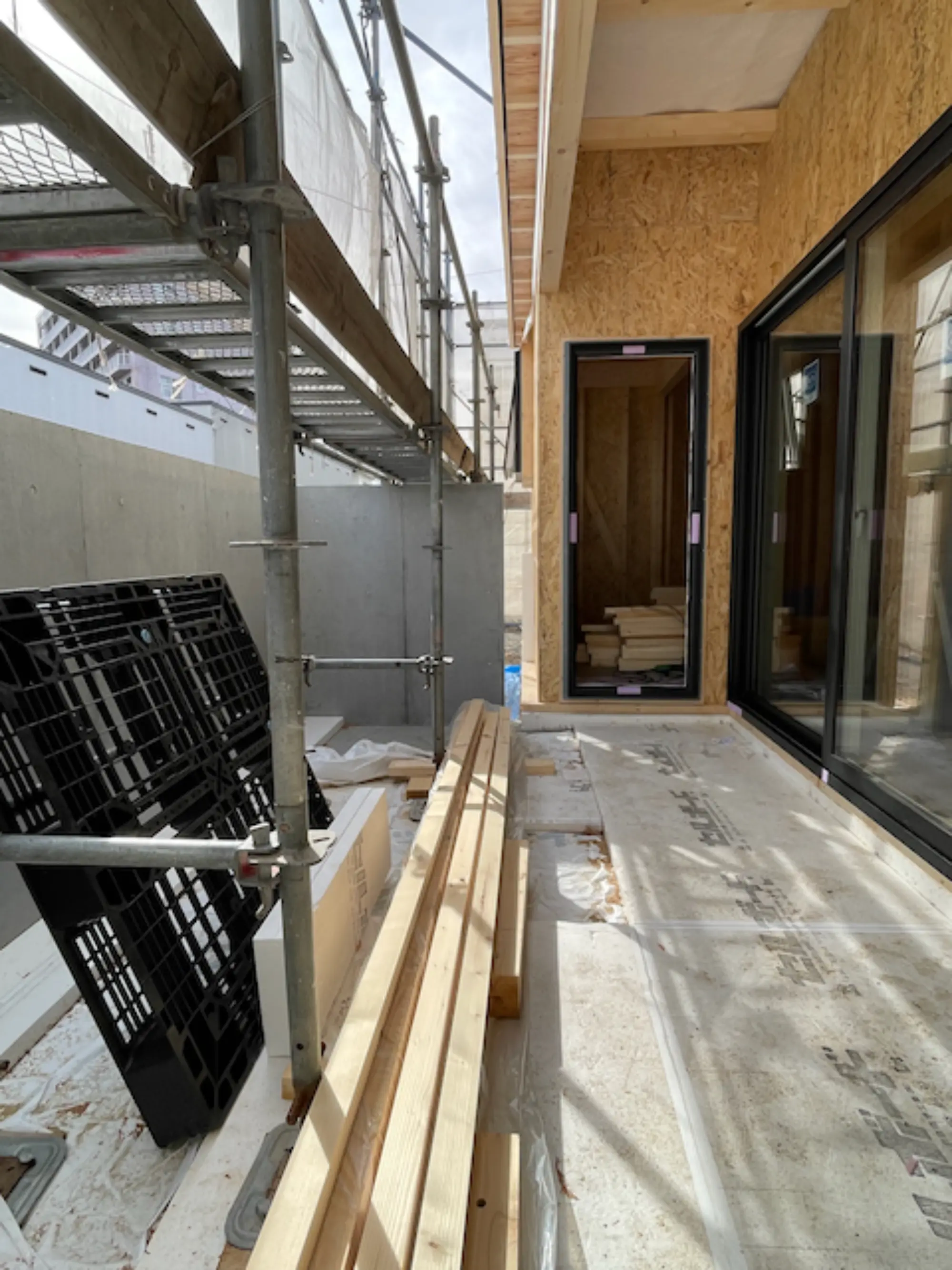

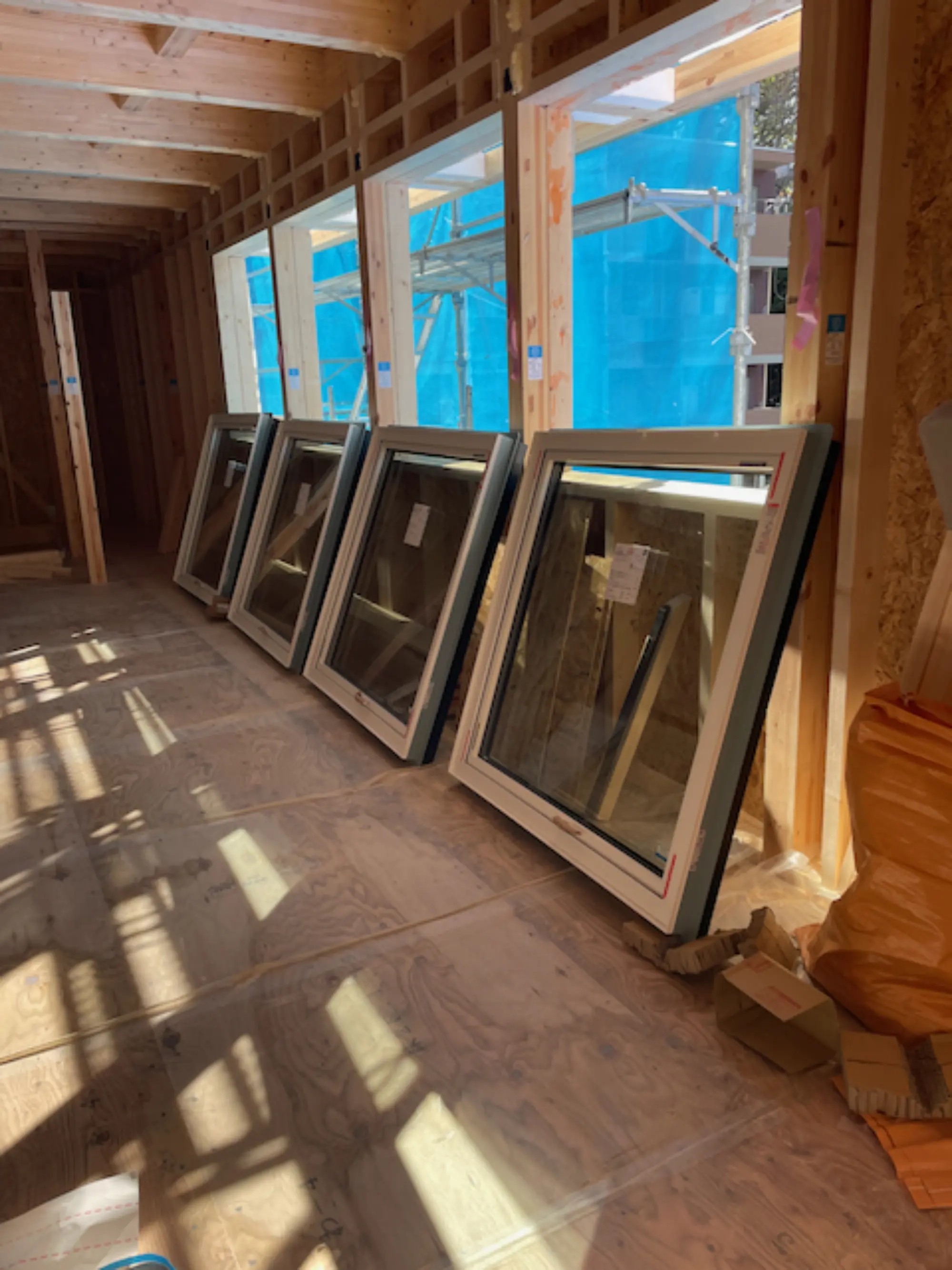

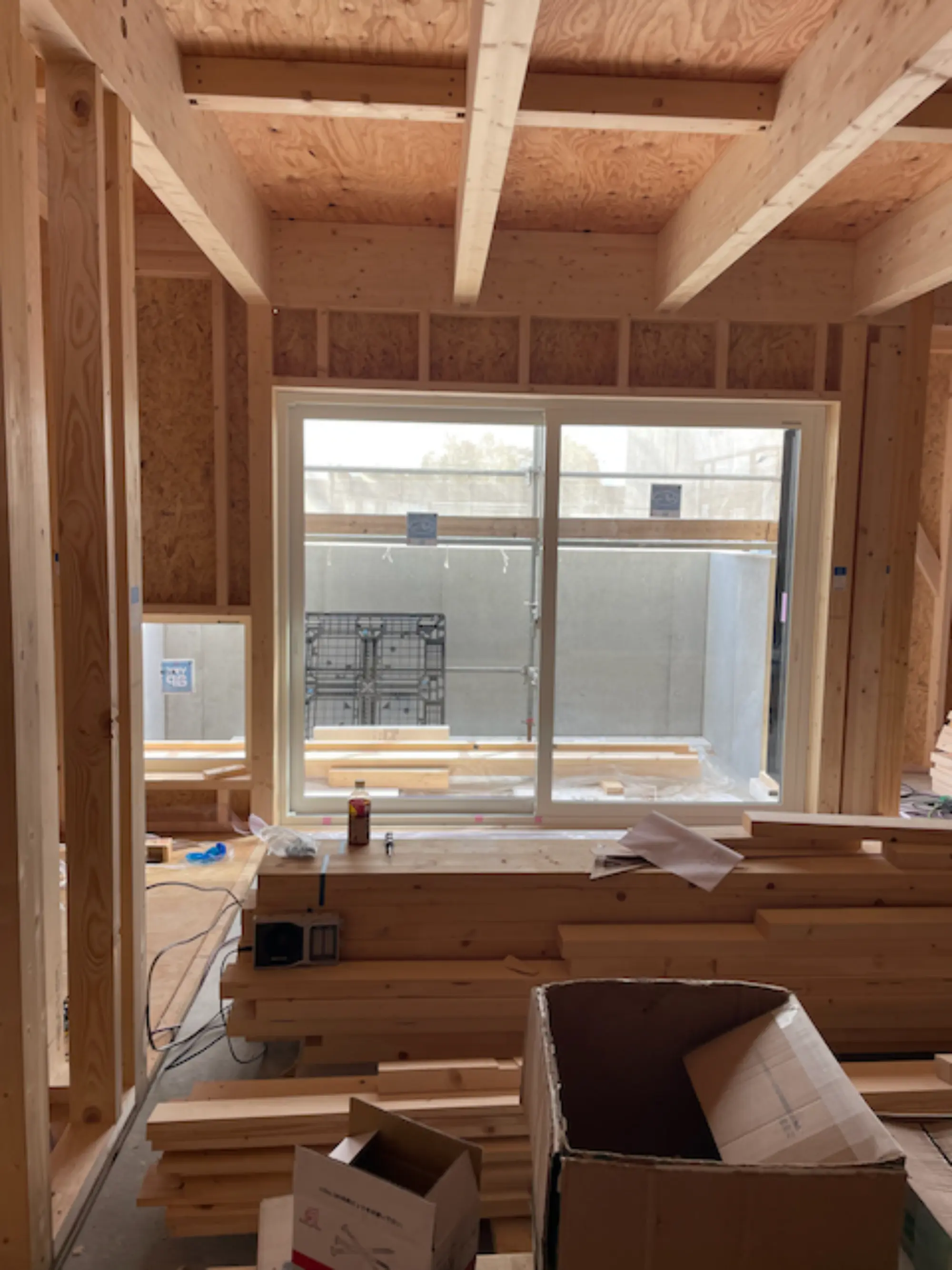

作業終了後はサッシ取付や外張りセルボード張りも行いました。来週は外壁タイベックシート張り、サッシのガラス入れ、木曜日からは屋根板金工事を予定しており、雨との戦いも終わりを迎えます。工事は順調に進んでおります。
10月21日および23日

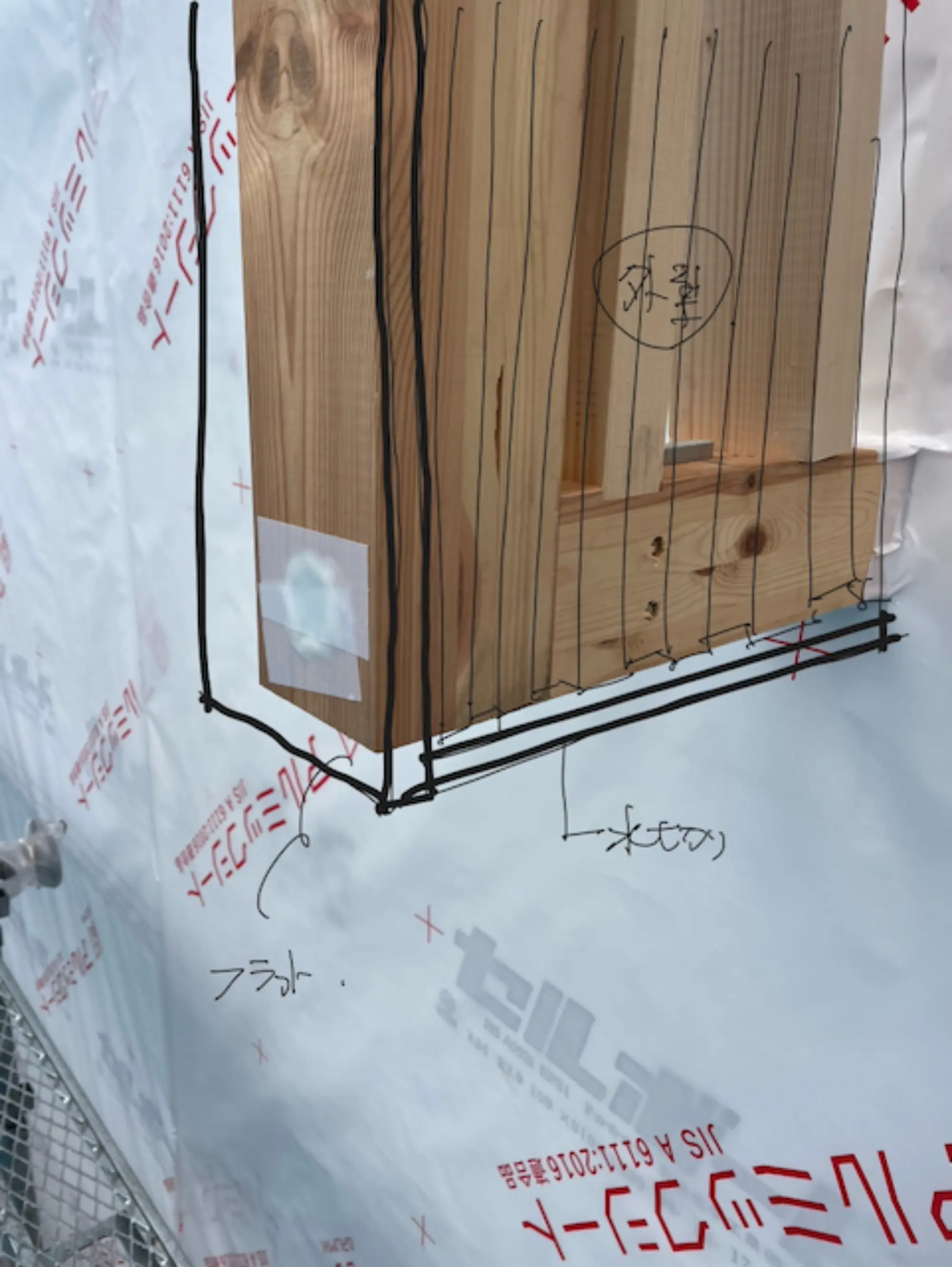

分離発注で進めている「琴似の家」新築工事の現場にて、建築関係であるお客様と大工さんを交えて各所の納まりを確認しました。事務所や倉庫の鉄骨階段、住宅の階段、サッシ周りや軒天井の間接照明などのディテールを共有し、気になる部分は写真にラフスケッチを描き込んで板金業者さんへ指示を出しています。

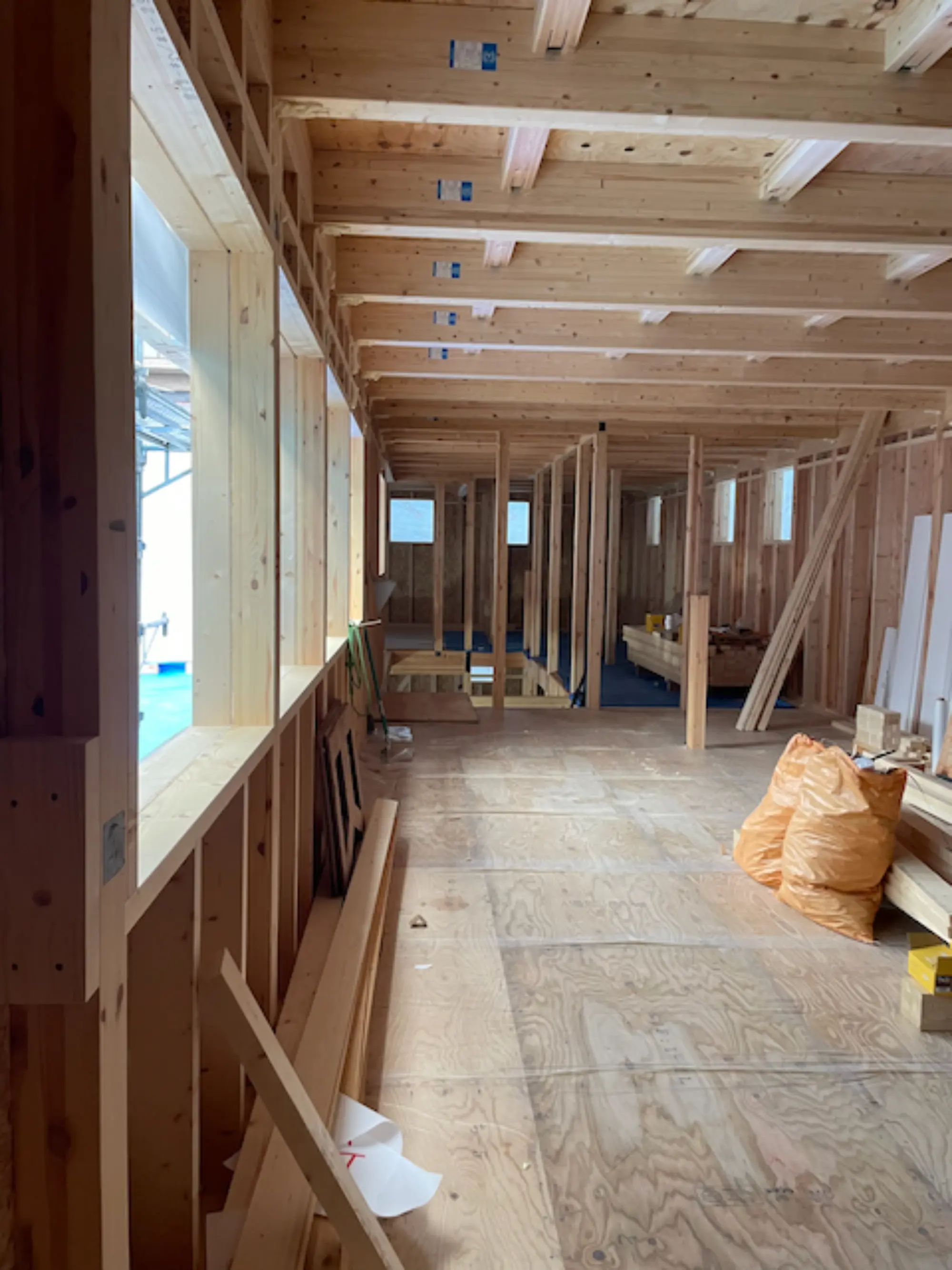

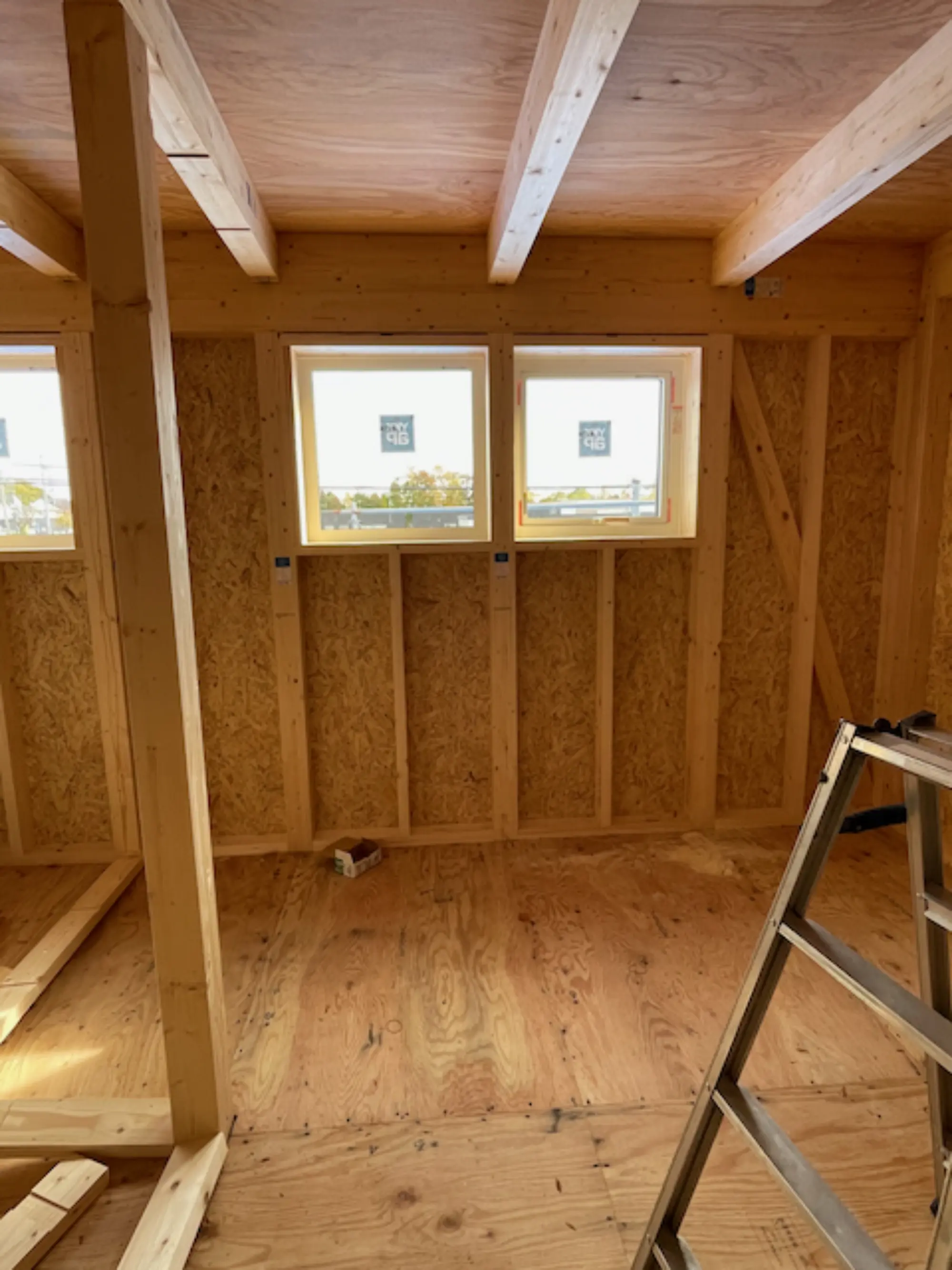

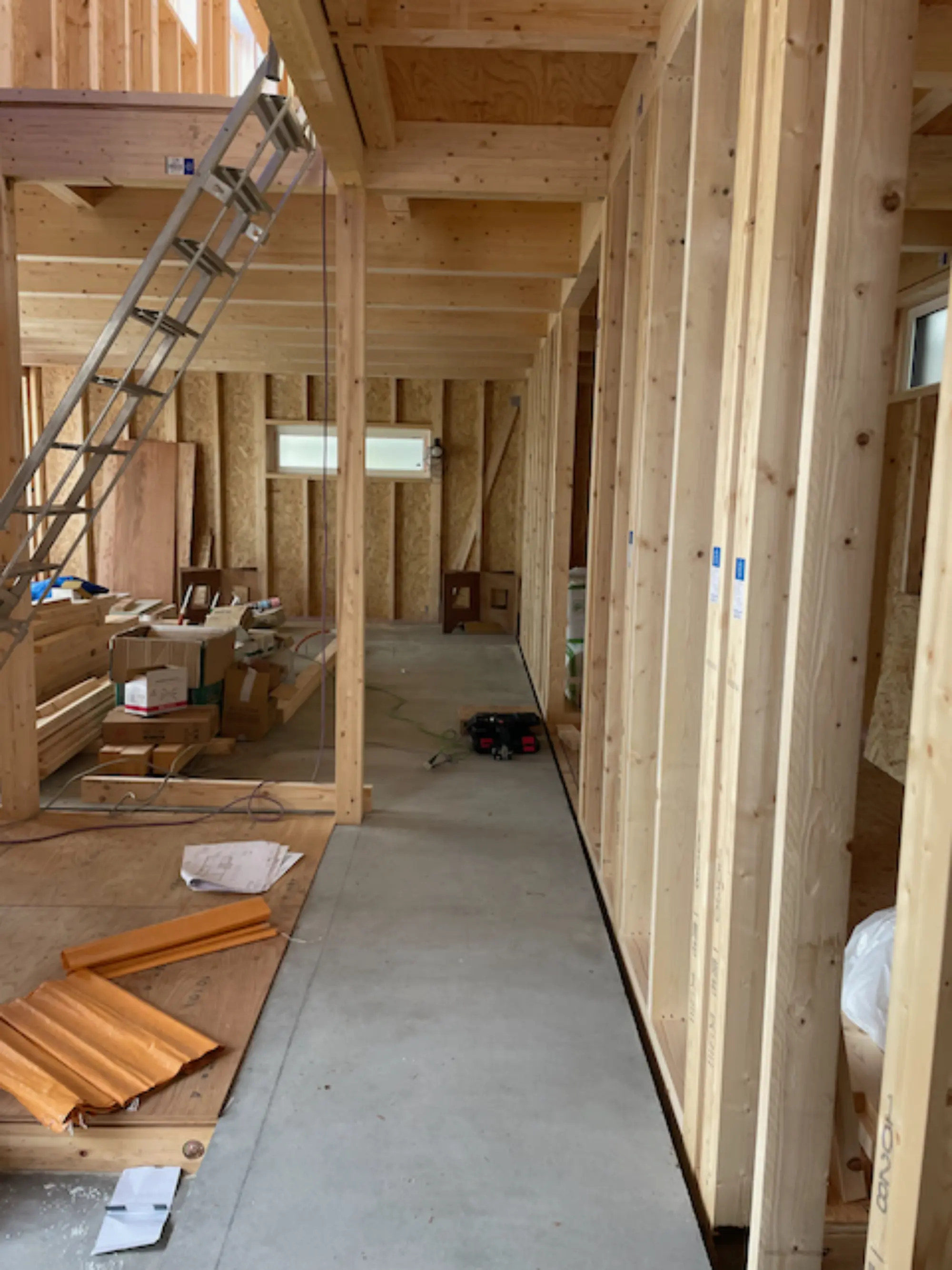

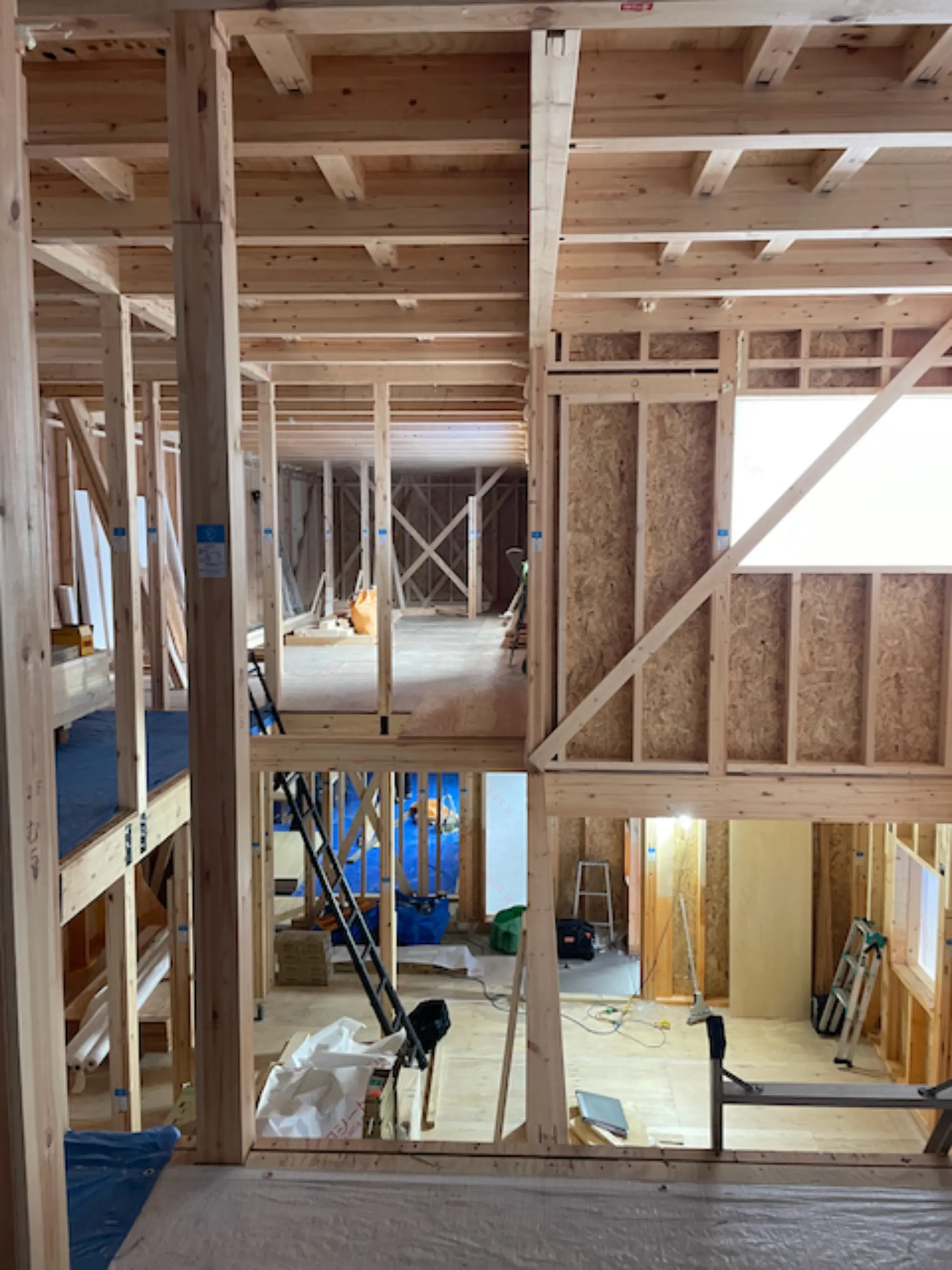

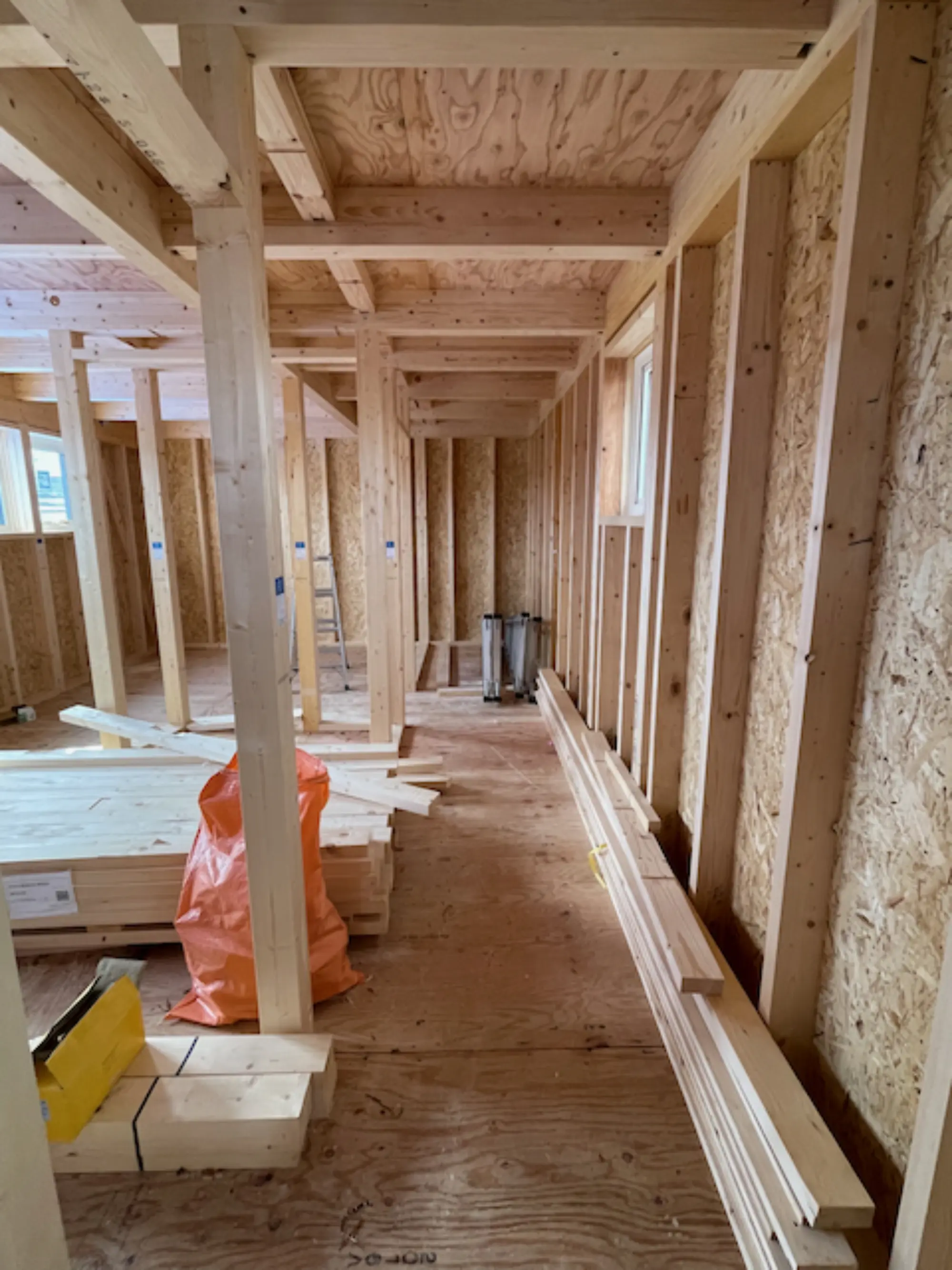

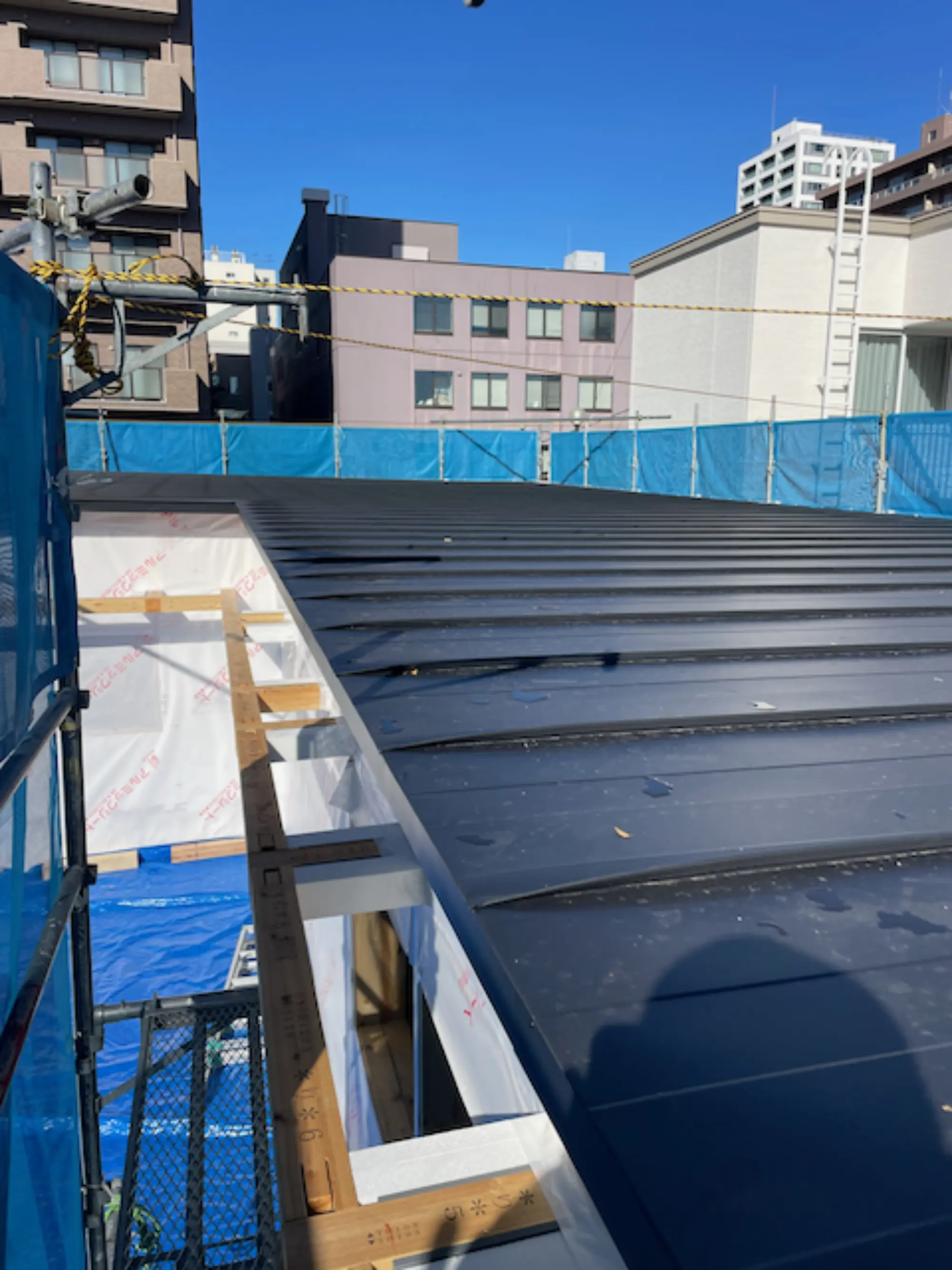

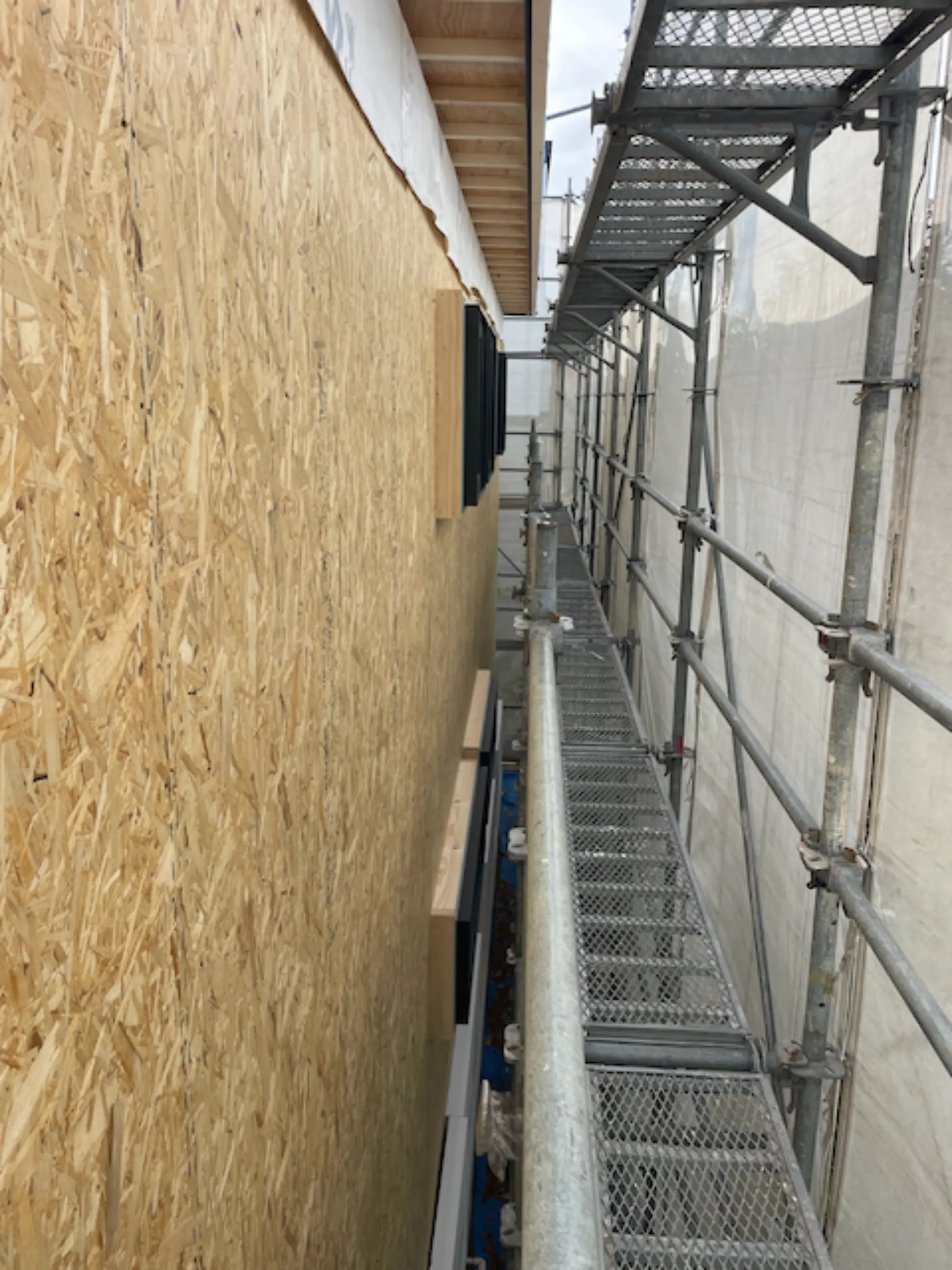

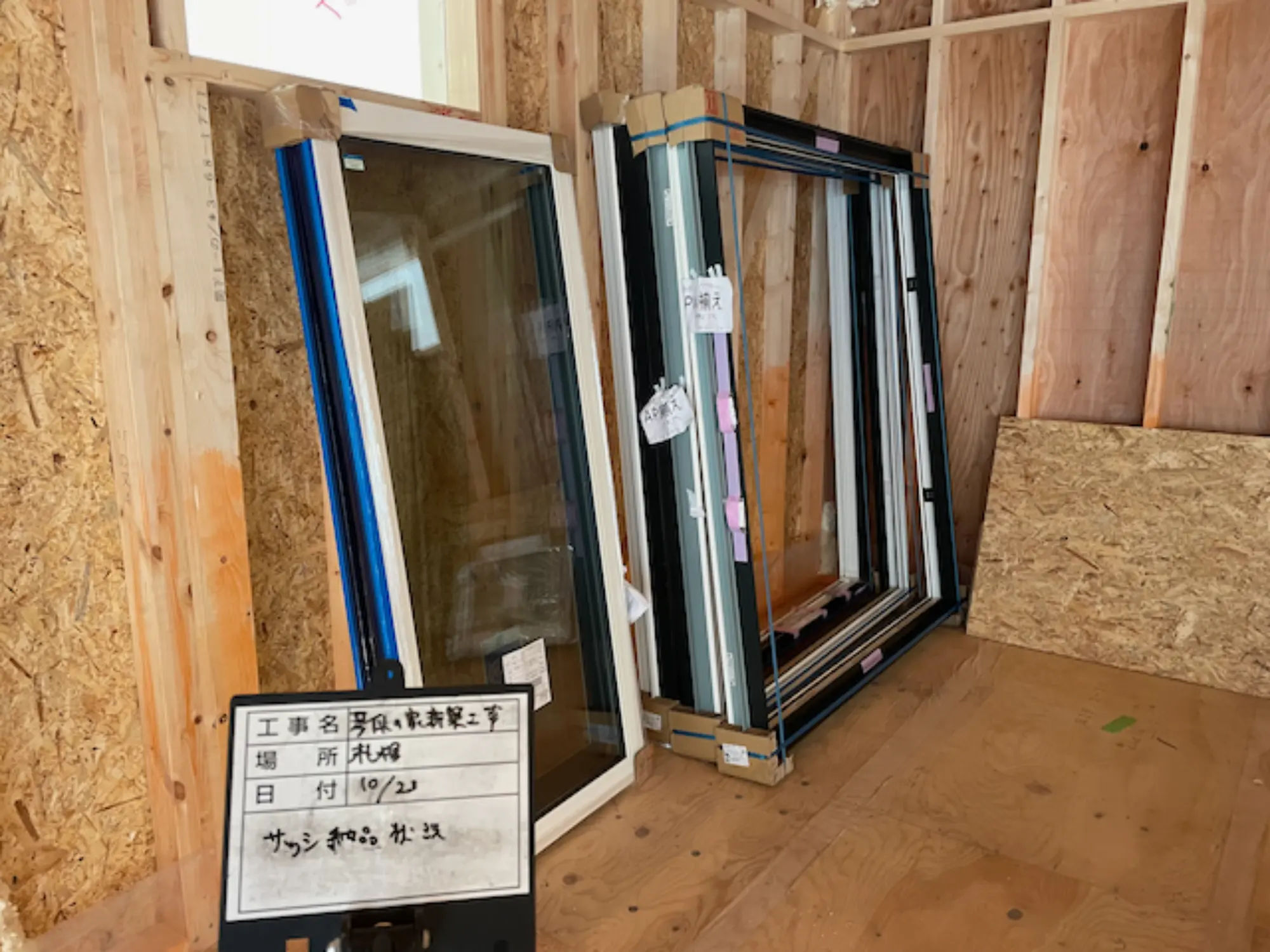

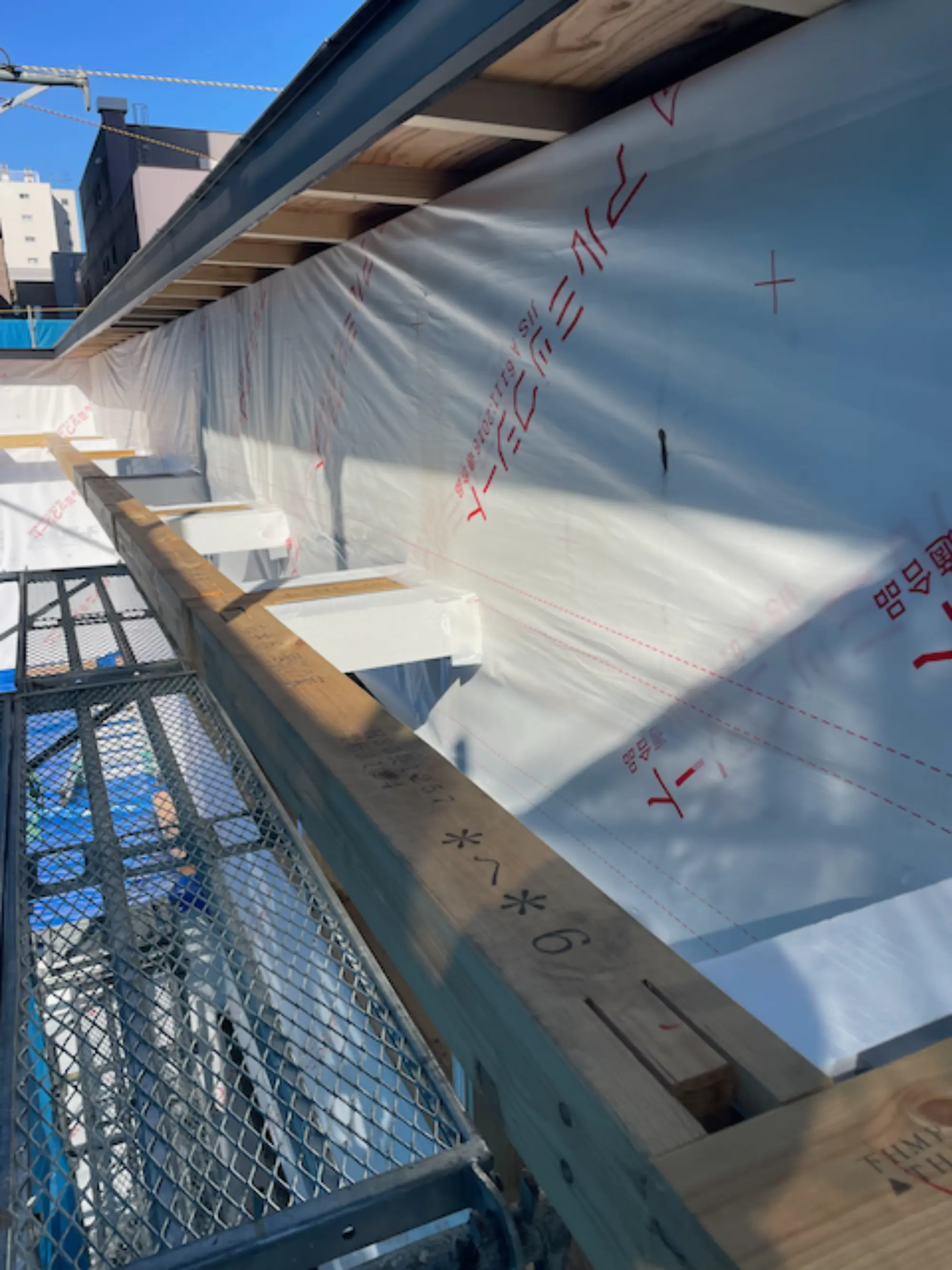

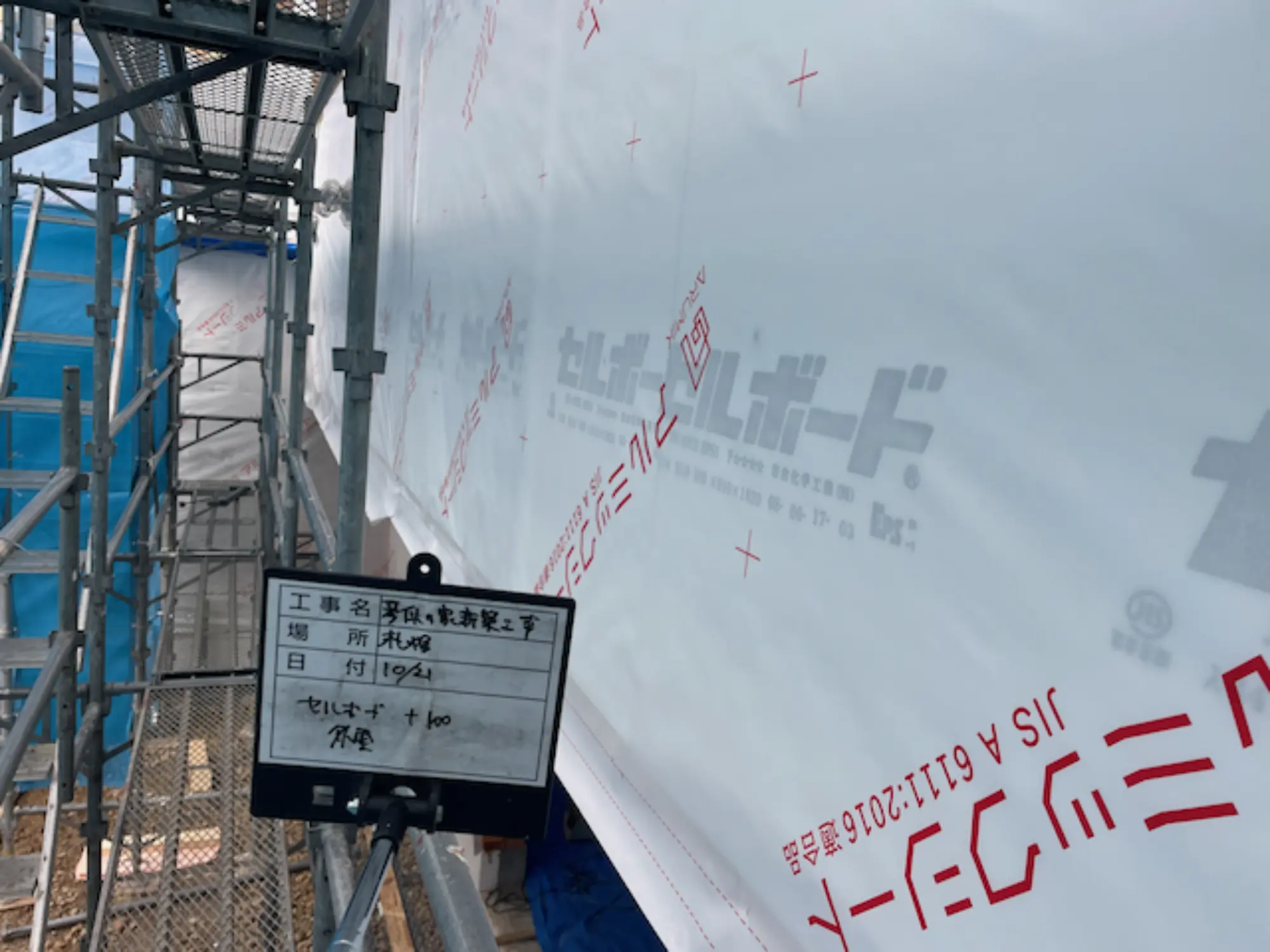

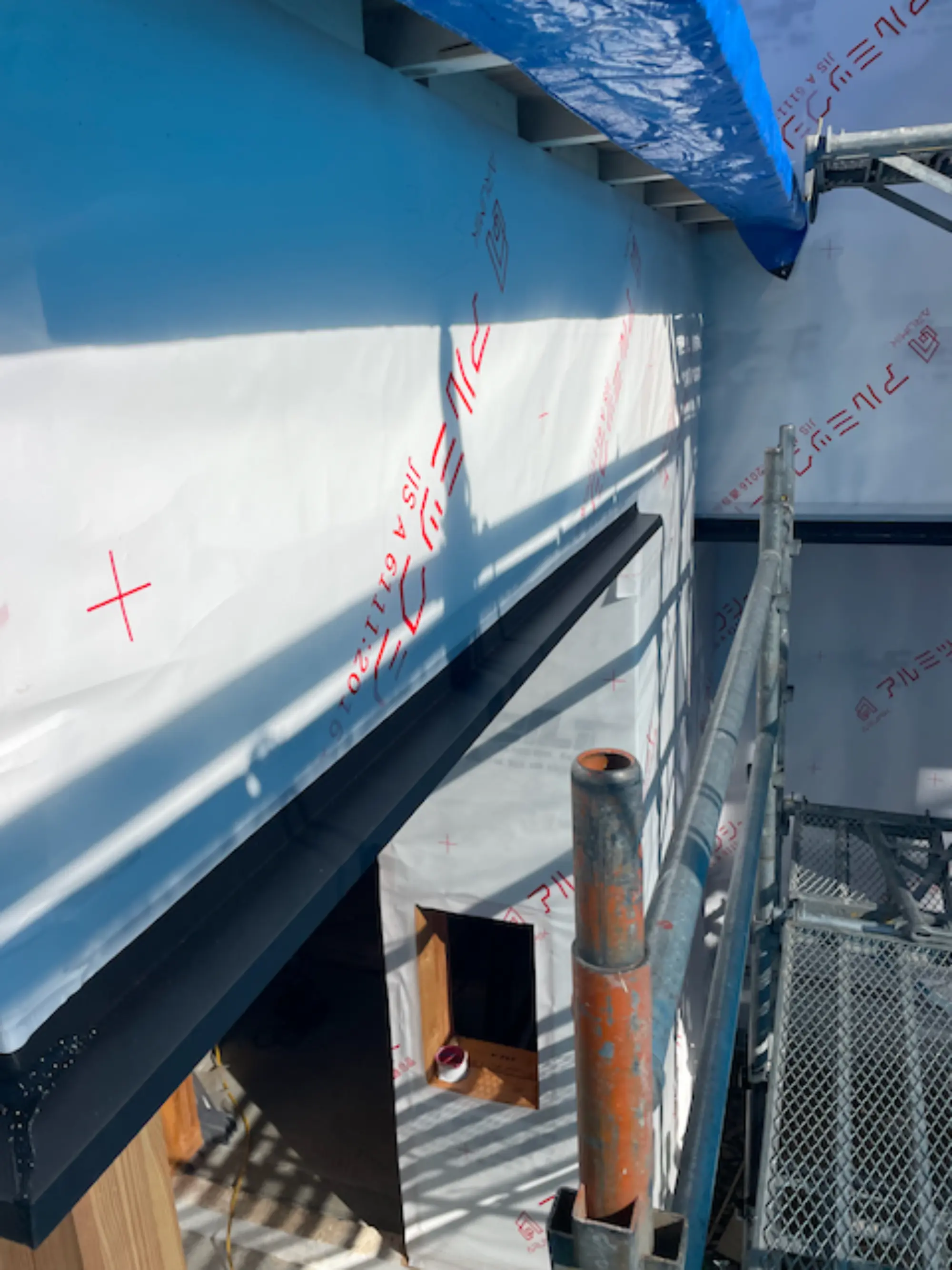

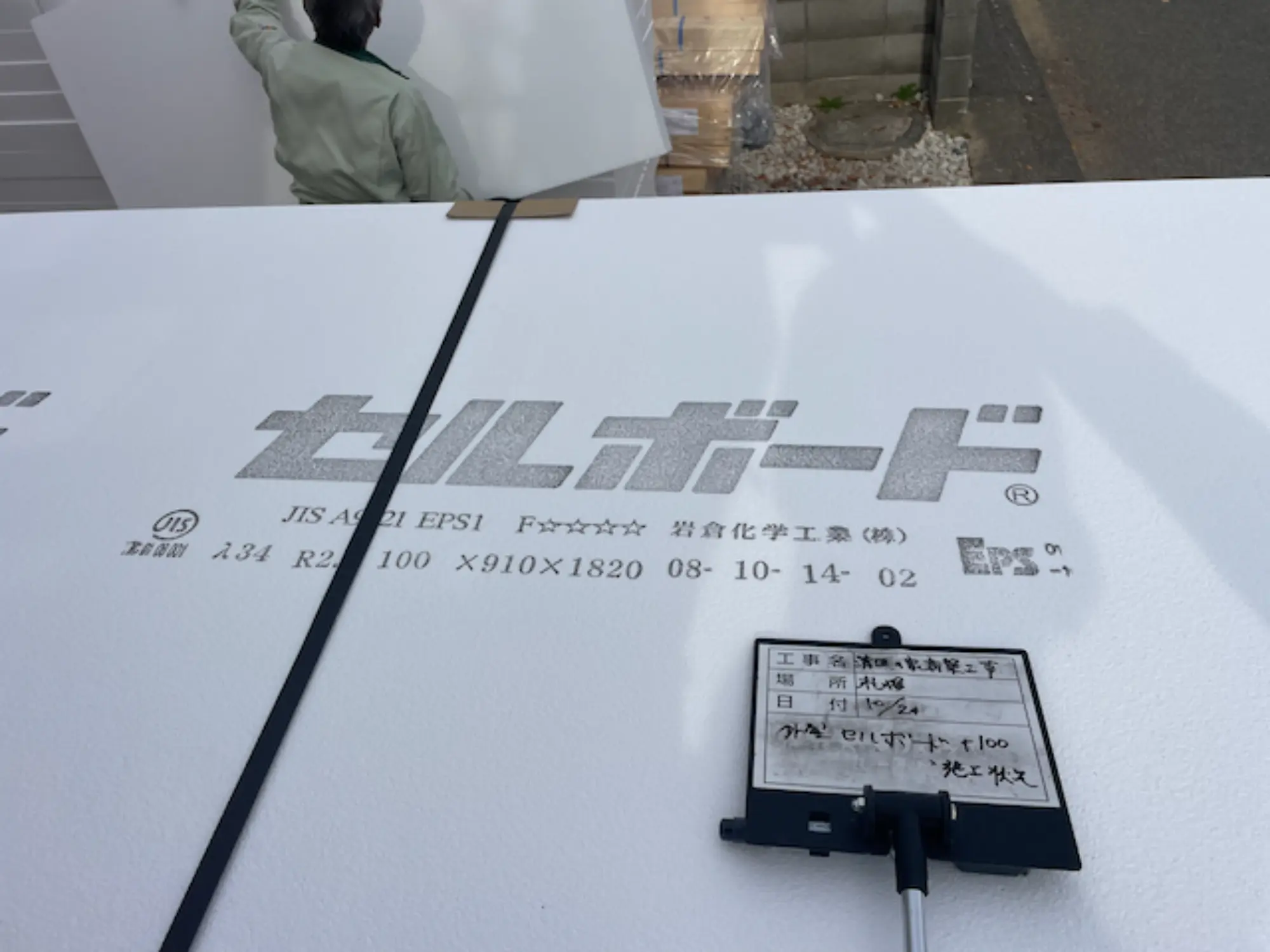

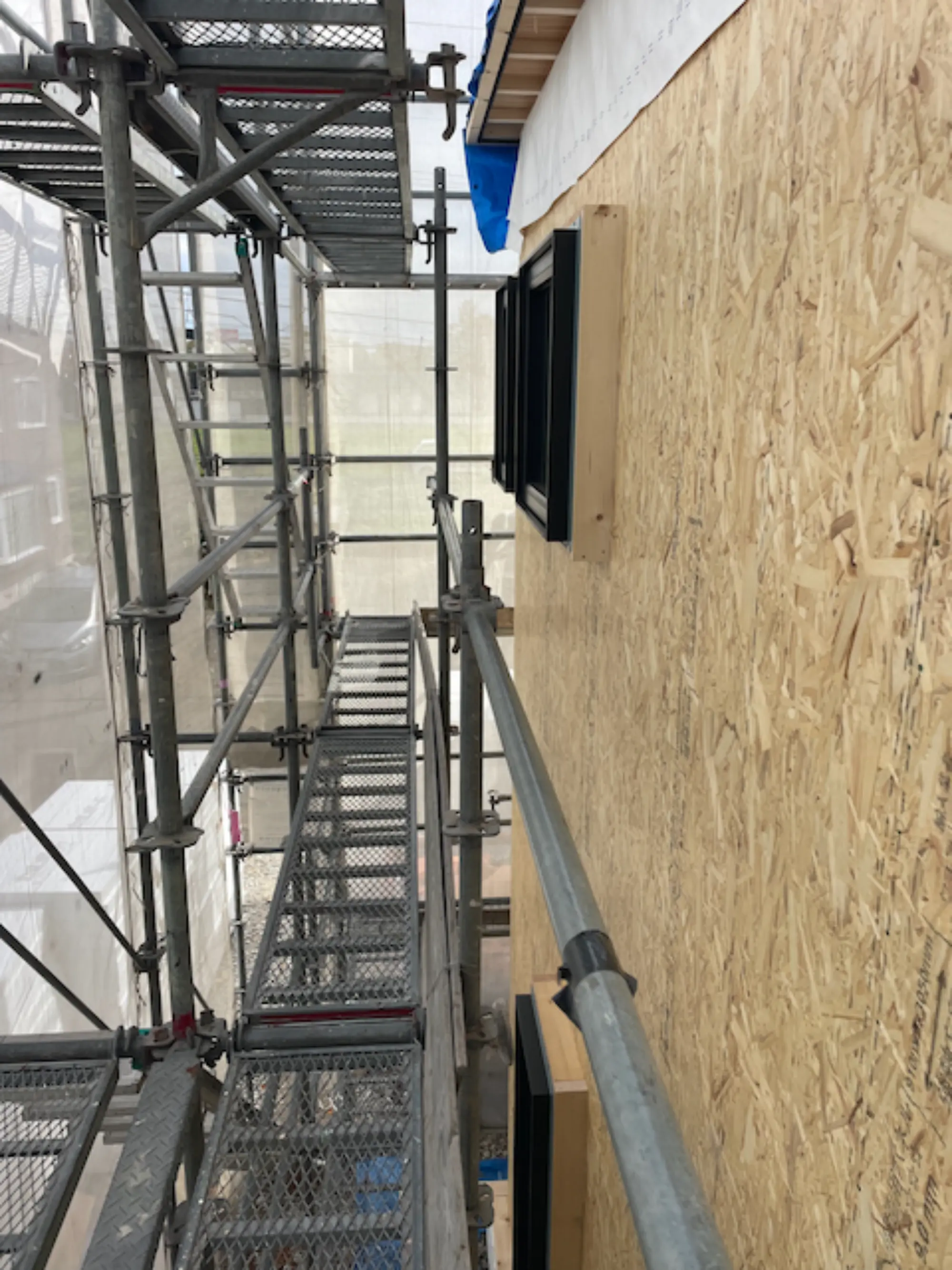

工事は順調に進んでおり、外張り断熱(セルボード100mm)と透湿防水シート張り、本屋根の板金仕上げ、下屋根の野地合板およびブルーシート養生まで完了しました。本日はサッシの取付を行っており、各所に配置されたサッシの仕様に誤りがないか入念に確認しております。。
10月22日
仲間の建築家である野村さんにご紹介いただき、畳艶堂の三津谷さんが弊社をご訪問くださいました。
弊社ではこれまで畳を納めた実績が少なく、決まった取引先もなかったため野村さんに相談したところ、「マニアックな畳職人がいる」と三津谷さんをご紹介いただきました。私自身、実家に和室があり畳は日常的な存在でしたが、どのように作られているのか深く掘り下げた経験がなく、三津谷さんのお話を伺って初めて自分の知識不足に気づかされました。
芯材やクッション性へのこだわり、日本製と中国産のい草の違い、畳の今後の可能性などについて具体的にご説明いただき、大変勉強になりました。誠にありがとうございます。
現在、畳を納めるプロジェクトが2件ほど控えておりますので、早速お客様と情報を共有すべく、三津谷さんにお見積りをお願いいたしました。

10月23日、「南幌の家」新築工事のお引渡しでした。
5月から工事を進め、約6ヶ月間走り抜けました。規模の大きな建築でしたが、協力業者の皆様のご尽力により、無事に完成まで到達することができました。監理にご協力いただいている後藤さんと共に、ほぼ毎日のように現場へ足を運び、職人さんたちと細かくコミュニケーションをとりながら状態確認の作業を繰り返しました。現場に通い続ける日々の中で、通うほどに建築への思い入れが深まっていきました。
お引渡しが遅い時間だったこともあり、設計した住宅について改めてゆっくりとご説明する時間を十分に取ることができませんでした。残工事のカーテン取付の際に、少しご説明させていただきますね。こだわった部分や苦労した点などをお伝えすることで、お客様にとってさらに愛着が湧く住まいになると思っております。
お引渡しは完了しましたが、これからが本当のお付き合いの始まりです。何かお困りのことがあれば、いつでもご連絡ください。
作り手にとっての本当の意味での「建築の完成」は、2〜3年後くらいにお客様が住まいに慣れ、家と一体になった時だと考えております。その時を迎えるまで、しっかりと見守ってまいります。
